Do 22 marca strony będą kontynuowały negocjacje

1538667856 jaworzno blok910mw tauron

fot: Tauron PE

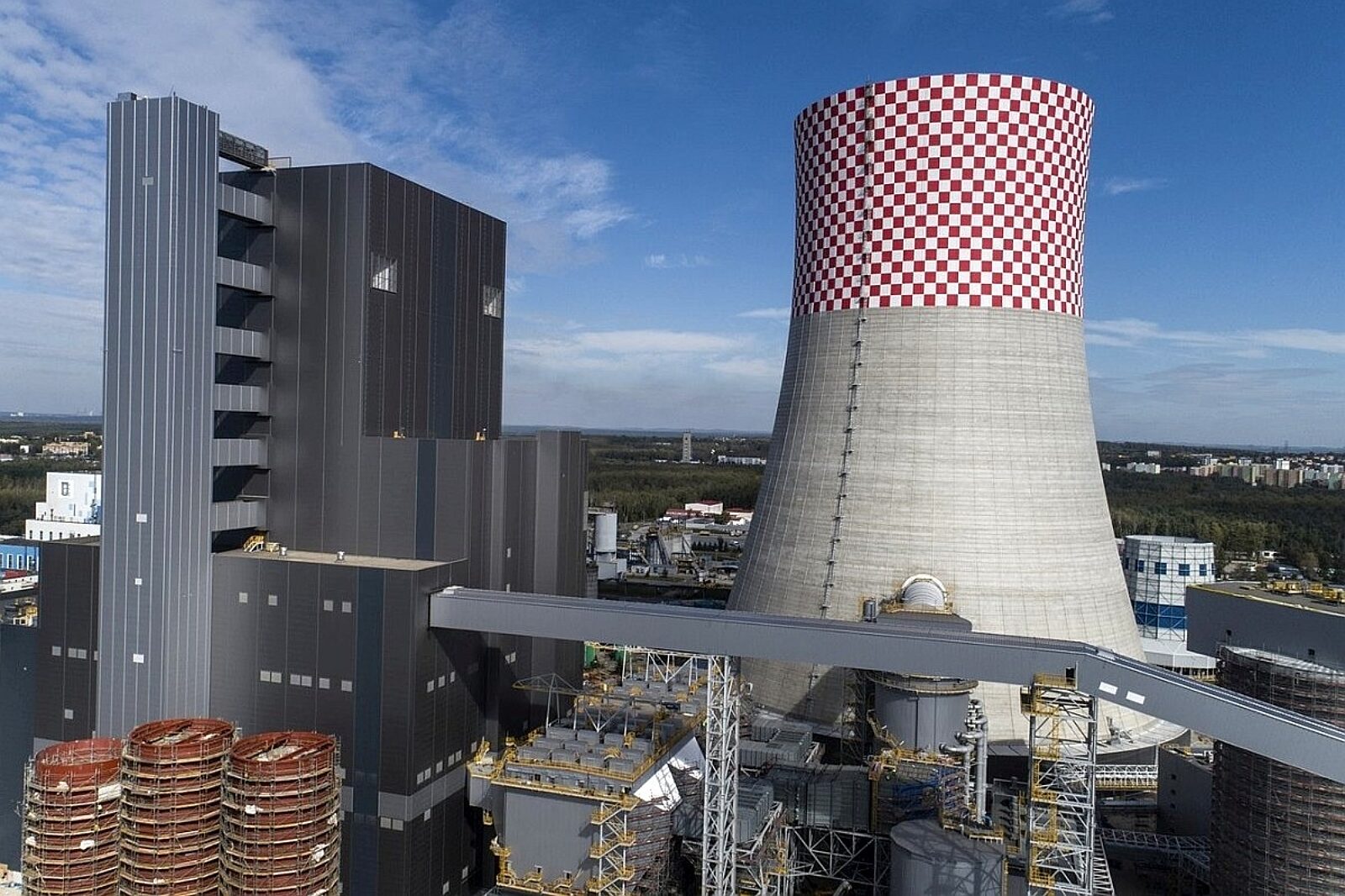

Największy projekt Grupy - realizowany w Jaworznie jest zaawansowany w ponad 80 proc

fot: Tauron PE

Dwa tygodnie na wypracowanie ugody w ramach mediacji dały sobie Tauron i Rafako. Do 22 marca strony będą kontynuowały negocjacje. Zapisy porozumienia mają uwzględnić sposób zakończenia kontraktu dotyczącego budowy bloku 910 MW w Jaworznie oraz dokonania wzajemnych rozliczeń.

Rozmowy prowadzone są przed Sądem Polubownym przy Prokuratorii Generalnej RP.

- Nadal chcemy prowadzić mediacje z intencją polubownego uregulowania roszczeń objętych wezwaniami do zapłaty i notami. Podpisany dzisiaj aneks do porozumienia daje nam dodatkowe dwa tygodnie na wypracowanie precyzyjnej formuły zamknięcia sporu - powiedział Trajan Szuladziński, prezes Tauron Wytwarzanie, cytowany w komunikacie prasowym Tauronu.

Polubowne uregulowanie wszystkich pozostających pomiędzy spółkami kwestii od początku było przez nas preferowane, dzisiaj dostrzegamy wolę i realną możliwość osiągnięcia kompromisu - dodał.

Wydłużenie terminu obowiązywania porozumienia nie oznacza zrzeczenia się wzajemnych roszczeń, jednak strony zobowiązały się powstrzymać w tym okresie od ich dochodzenia.

Warunkiem obowiązywania porozumienia jest doręczenie Tauronowi przez Rafako najpóźniej w środę podpisanych przez gwarantów aneksów do wszystkich gwarancji wystawionych na podstawie kontraktu i stanowiących instrumenty zabezpieczenia należytego wykonania kontraktu przedłużających te gwarancje do 24 marca 2023 r.

Od września, czyli od momentu przejęcia eksploatacji jednostki przez służby Tauron Wytwarzanie, blok pracując stabilnie, wyprodukował 2351 tys. MWh. W grudniu, w trudnym dla Krajowego Systemu Elektroenergetycznego okresie, blok 910 MW był w 100 proc. dyspozycyjny. Wtedy padł też rekord wielkości miesięcznej produkcji jednostki - blok wygenerował ponad 455 tys. MWh.

MOŻE CIĘ ZAINTERESOWAĆ

Barbórka w KGHM: Medale, szpady, pochód Lisa Majora i skok przez skórę

Uroczysta Akademia Barbórkowa zainaugurowała centralne obchody górniczego święta w KGHM Polska Miedź S.A. Ceremonia odbyła się w piątek, 27 listopada 2026 r., w Miejskim Ośrodku Kultury w Głogowie. Podczas uroczystości uhonorowano 60 zasłużonych pracowników Spółki, którzy odebrali odznaczenia państwowe, wyróżnienia jubileuszowe oraz Honorowe Szpady Górnicze.

„Święta Barbara" z historycznym ładunkiem. Pierwszy LNG z Plaquemines już w Polsce

Do Polski dotarła z USA pierwsza dostawa LNG dla Orlenu, realizowana w ramach długoterminowego kontraktu z Venture Global Plaquemines LNG. Ładunek odpowiadający prawie 95 mln m sześc. gazu ziemnego po regazyfikacji dostarczył gazowiec „Święta Barbara" z floty koncernu - podał w sobotę, 28 listopada 2026 r., Orlen.

Bałtycki wiatr płynie do gniazdek. Pierwsza magistrala morskich farm wiatrowych gotowa

Prąd z bałtyckiego wiatru ma już swoją pierwszą „autostradę" w głąb kraju. Polskie Sieci Elektroenergetyczne (PSE) poinformowały o zakończeniu budowy linii 400 kV Choczewo - Żarnowiec – pierwszej z czterech magistrali, które dostarczą energię z morskich farm wiatrowych do odbiorców w całej Polsce.

Centralna akademia barbórkowa bez „pompy”

Była debata nad problemami branży, bo szykuje się kolejny trudny rok dla górnictwa. O tym pisaliśmy 30 lat temu w „Trybunie Górniczej” z 28 listopada 1996 roku.
