Remont najstarszej zapory wodnej ruszy po wakacyjnej przerwie

1598609722 elektrowniawodnalesna

fot: ARC/Tauron Ekoenergia

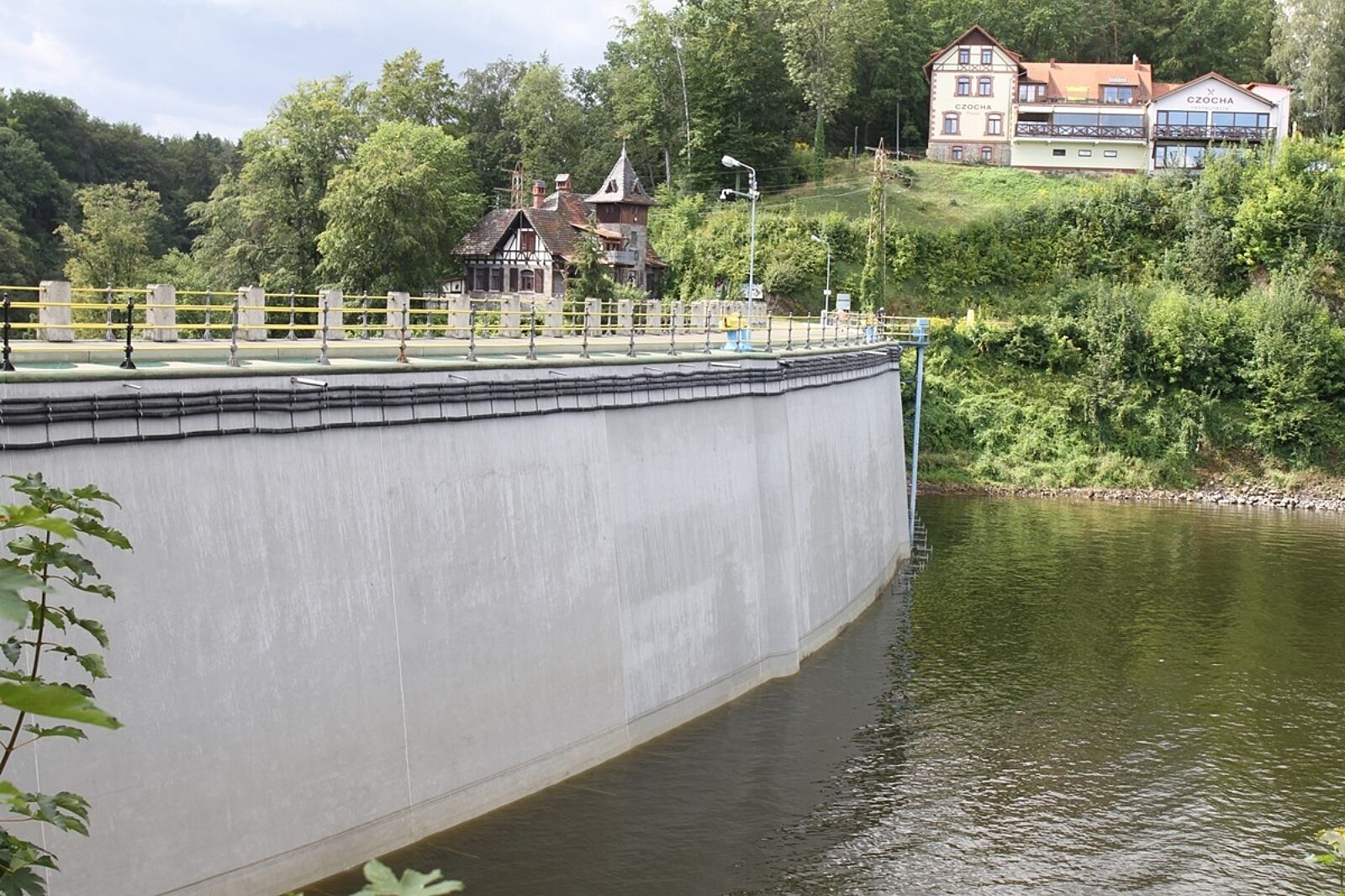

Elektrownia wodna Leśna

fot: ARC/Tauron Ekoenergia

Do końca września mają się zakończyć prace remontowe na zaporze wodnej na Kwisie koło Leśnej na Pogórzu Izerskim. Specyfika robót sprawia, że mogą się one odbywać przy obniżonym poziomie wody.

- Na zaporze Leśna trwają prace przy wymianie okładziny ekranu zapory od strony wody górnej. Prace polegają na usunięciu uszkodzonej okładziny i na jej miejscu odtworzenie nowej okładziny - informuje Anna Ciszewska-Swat, specjalista do spraw komunikacji w spółce Tauron Ekoenergia, będącej właścicielem elektrowni wodnej Leśna.

Przedłużenie się prac było następstwem splotu kilku okoliczności. Zakładano, że miały się one zakończyć w październiku 2019 r. Jednak w trakcie usuwania uszkodzonej okładziny wyszło na jaw, że zakres robót musi być wyraźnie większy niż początkowo przypuszczano. Robót nie można było kontynuować zimą. Mogą być one prowadzone jedynie wtedy, gdy temperatura powietrza wynosi od +5 st. C do +25 st. C.

Kolejna niespodziewana okoliczność wystąpiła pod koniec wiosny.

 - W czerwcu na rzece Kwisie mieliśmy do czynienia ze stanem powodziowym, przez co roboty nie zostały zakończone przed okresem wakacyjnym, ponieważ stopień musiał przyjąć wody powodziowe. Zalana została również powierzchnia prowadzonych prac. Roboty ze względu na okres wakacyjny i przebywających nad Jeziorem Złotnickim turystów, aby nie utrudniać wypoczynku poprzez obniżenie poziomu wody jeziora, zostały wstrzymane. Oczywiście przed ponownym rozpoczęciem robót lustro wody ponownie zostanie obniżone - dodaje Anna Ciszewska-Swat.

Zapora wodna na Kwisie koło Leśnej i elektrownia wodna są najstarszymi tego typu obiektami w Polsce. Jezioro Leśniańskie powstało w 1905 r., a elektrownia wodna w 1907 r. Zapora ma wysokość 45 m i 130 m długości w koronie. Elektrownia wodna posiada sześć turbozespołów o spadzie wody z wysokości 26 m.

MOŻE CIĘ ZAINTERESOWAĆ

Presja kosztowa w tym ceny paliwa, może podbić ceny żywności przed Bożym Narodzeniem

Presja kosztowa w rolnictwie może skutkować podwyżkami cen żywności już w IV kwartale 2026 r., a dodatkowym czynnikiem ryzyka jest sytuacja w cieśninie Ormuz - oceniają analitycy Instytutu Ekonomiki Rolnictwa i Gospodarki Żywnościowej.

Bytom pokazuje indyjskiej delegacji, jak zmieniają się tereny pokopalniane

Przedstawiciele indyjskiego Ministerstwa Węgla odwiedzili Bytom, aby zobaczyć, jak w praktyce przebiega transformacja regionu. W programie znalazły się m.in. tereny dawnej kopalni Centrum oraz Centrum Sportów Wspinaczkowych i Siłowych w Rozbarku – informują w Urzędzie Miejskim w Bytomiu.

Kolejny KGHM LAB otwarty. Nowoczesna pracownia chemiczna dostępna dla uczniów LO w Złotoryi

Uczniowie w Złotoryi zyskali nowoczesną przestrzeń do nauki przedmiotów ścisłych. W ramach programu KGHM LAB otwarto trzecią pracownię chemiczną, która umożliwia prowadzenie zajęć w formule praktycznej - poprzez doświadczenia, obserwacje i samodzielne eksperymenty. Nowoczesna sala w Liceum Ogólnokształcącym im. Jana Pawła II została przygotowana z myślą o rozwijaniu kompetencji młodzieży w obszarze nauk ścisłych.

W Bytomiu powstanie nowa droga rowerowa. Połączy dwie dzielnice

Rowerzyści w Bytomiu zyskają bezpieczne i sprawne połączenie między Szombierkami a Łagiewnikami. Miejski Zarząd Dróg i Mostów podpisał 17 września 2026 r. umowę na budowę 3-kilometrowej drogi rowerowej wzdłuż ulicy Zabrzańskiej, której realizacja pochłonie ponad 3,6 mln zł - informują w Urzędzie Miejskim w Bytomiu.
