Rafako i Tauron kontynuują mediacje w sporze wokół bloku energetycznego w Jaworznie

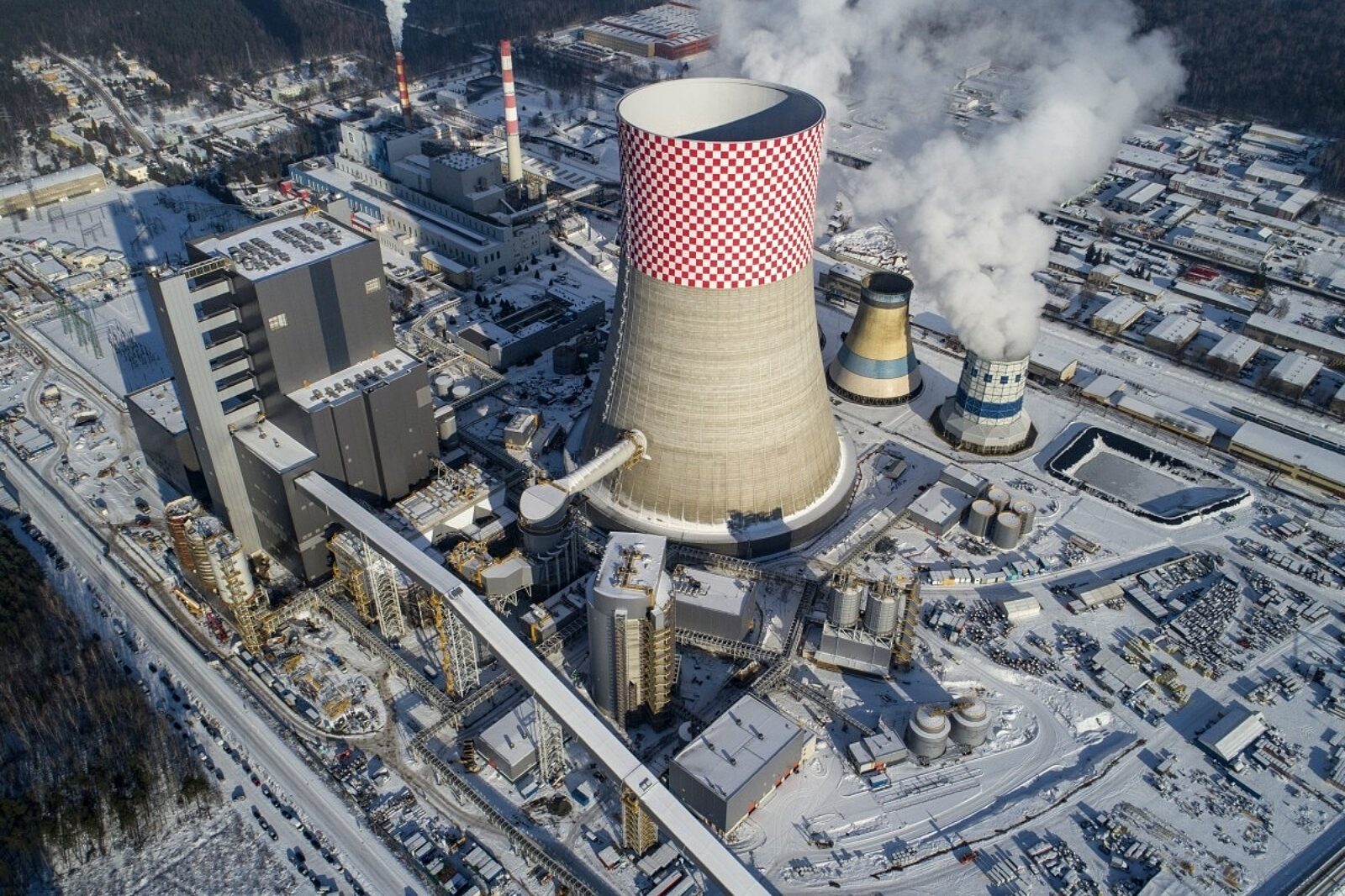

1547738009 tauron nowy blok 910mw tauron 1

fot: Tauron

Spółka Bioeko Grupa Tauron odbierze i opłacalnie wykorzysta odpady produkcyjne z nowego bloku w elektrowni Jaworzno

fot: Tauron

Spółka Rafako, która w połowie grudnia ub.r. zażądała od Taurona gwarancji zapłaty ponad 109,7 mln zł z tytułu kontraktu na budowę bloku energetycznego w Jaworznie, przedłużyła w czwartek, 2 lutego, termin wykonania tego żądania do 9 lutego - wynika z informacji Rafako. Firmy kontynuują mediacje w sporze wokół bloku.

Rafako było wykonawcą wartego ponad 6 mld zł nowego bloku energetycznego Taurona o mocy 910 megawatów w Jaworznie. Spółki od wielu miesięcy spierają się w związku z problemami w działaniu tego bloku. Obecnie trwają mediacje przy udziale Prokuratorii Generalnej.

W połowie grudnia zeszłego roku, jeszcze przed styczniowym zaostrzeniem sporu obu spółek, Rafako wstąpiło do Taurona Wytwarzanie z żądaniem gwarancji zapłaty wynagrodzenia, pozostałego jeszcze do zapłacenia z tytułu wykonania kontraktu w Jaworznie. Wartość żądania wyceniono na 109 774,5 tys. zł, zaś na jego realizację Rafako dało Tauronowi pierwotnie 45 dni.

Jeżeli wykonawca nie uzyska żądanej gwarancji zapłaty w wyznaczonym terminie, wykonawca będzie uprawniony do odstąpienia od umowy z winy Tauron Wytwarzanie ze skutkiem na dzień odstąpienia - podano w grudniowym raporcie.

26 stycznia br. Rafako przedłużyło termin wnikający z żądania do 3 lutego, zaś w czwartek spółka poinformowała w raporcie bieżącym o kolejnym przesunięciu terminu - do 9 lutego.

Jak nieoficjalnie dowiedziała się PAP od osób zbliżonych do toczących się mediacji, przesunięcie terminu zapewnia możliwość dalszego prowadzenia rozmów, które skomplikowałyby się, gdyby żądanie Rafako z 15 grudnia miało stać się zapadalne.

11 stycznia br. Tauron wezwał Rafako do zapłaty ponad 1,3 mld zł tytułem kar umownych i odszkodowań. Rafako w całości kwestionuje żądania Taurona, zapowiadając, że zamierza złożyć wniosek o upadłość. Z kolei 13 stycznia Rafako wystąpiło do Taurona z roszczeniami na łączną kwotę 857,6 mln zł. Tauron uznał te roszczenia za nieuzasadnione.

Dotychczasowe mediacje między stronami przy udziale Prokuratorii Generalnej nie przyniosły porozumienia. Przedmiotem rozmów są m.in. warunki dokończenia kontraktu na budowę bloku oraz rozliczenia finansowe z tego tytułu. Jak informowały wcześniej Rzeczpospolita i Parkiet, rozmowy mediacyjne zostały wydłużone do 8 lutego - to czas, jaki strony dały sobie na rozmowy prowadzące do osiągnięcia porozumienia.

Blok w Jaworznie uruchomiono z opóźnieniem w listopadzie 2020 r. W czerwcu 2021 r. został wyłączony z powodu usterek naprawianych od tego czasu przez wykonawców z konsorcjum Rafako - Mostostal Warszawa. Ponownie jednostkę uruchomiono - również z opóźnieniem wobec pierwotnych planów - w końcu kwietnia 2022 r. Potem blok był czasowo wyłączany jeszcze dwukrotnie. Według Rafako powodem awarii była nieodpowiednia jakość węgla dostarczanego przez Tauron. Według Taurona przyczynami są liczne wady i usterki bloku.

MOŻE CIĘ ZAINTERESOWAĆ

Barbórka w KGHM: Medale, szpady, pochód Lisa Majora i skok przez skórę

Uroczysta Akademia Barbórkowa zainaugurowała centralne obchody górniczego święta w KGHM Polska Miedź S.A. Ceremonia odbyła się w piątek, 27 listopada 2026 r., w Miejskim Ośrodku Kultury w Głogowie. Podczas uroczystości uhonorowano 60 zasłużonych pracowników Spółki, którzy odebrali odznaczenia państwowe, wyróżnienia jubileuszowe oraz Honorowe Szpady Górnicze.

„Święta Barbara" z historycznym ładunkiem. Pierwszy LNG z Plaquemines już w Polsce

Do Polski dotarła z USA pierwsza dostawa LNG dla Orlenu, realizowana w ramach długoterminowego kontraktu z Venture Global Plaquemines LNG. Ładunek odpowiadający prawie 95 mln m sześc. gazu ziemnego po regazyfikacji dostarczył gazowiec „Święta Barbara" z floty koncernu - podał w sobotę, 28 listopada 2026 r., Orlen.

Bałtycki wiatr płynie do gniazdek. Pierwsza magistrala morskich farm wiatrowych gotowa

Prąd z bałtyckiego wiatru ma już swoją pierwszą „autostradę" w głąb kraju. Polskie Sieci Elektroenergetyczne (PSE) poinformowały o zakończeniu budowy linii 400 kV Choczewo - Żarnowiec – pierwszej z czterech magistrali, które dostarczą energię z morskich farm wiatrowych do odbiorców w całej Polsce.

Centralna akademia barbórkowa bez „pompy”

Była debata nad problemami branży, bo szykuje się kolejny trudny rok dla górnictwa. O tym pisaliśmy 30 lat temu w „Trybunie Górniczej” z 28 listopada 1996 roku.
