Pyrzowice: trwa betonowanie nowej drogi startowej

1401268986 pyrzowice betonowanie drogi gtl

fot: GTL

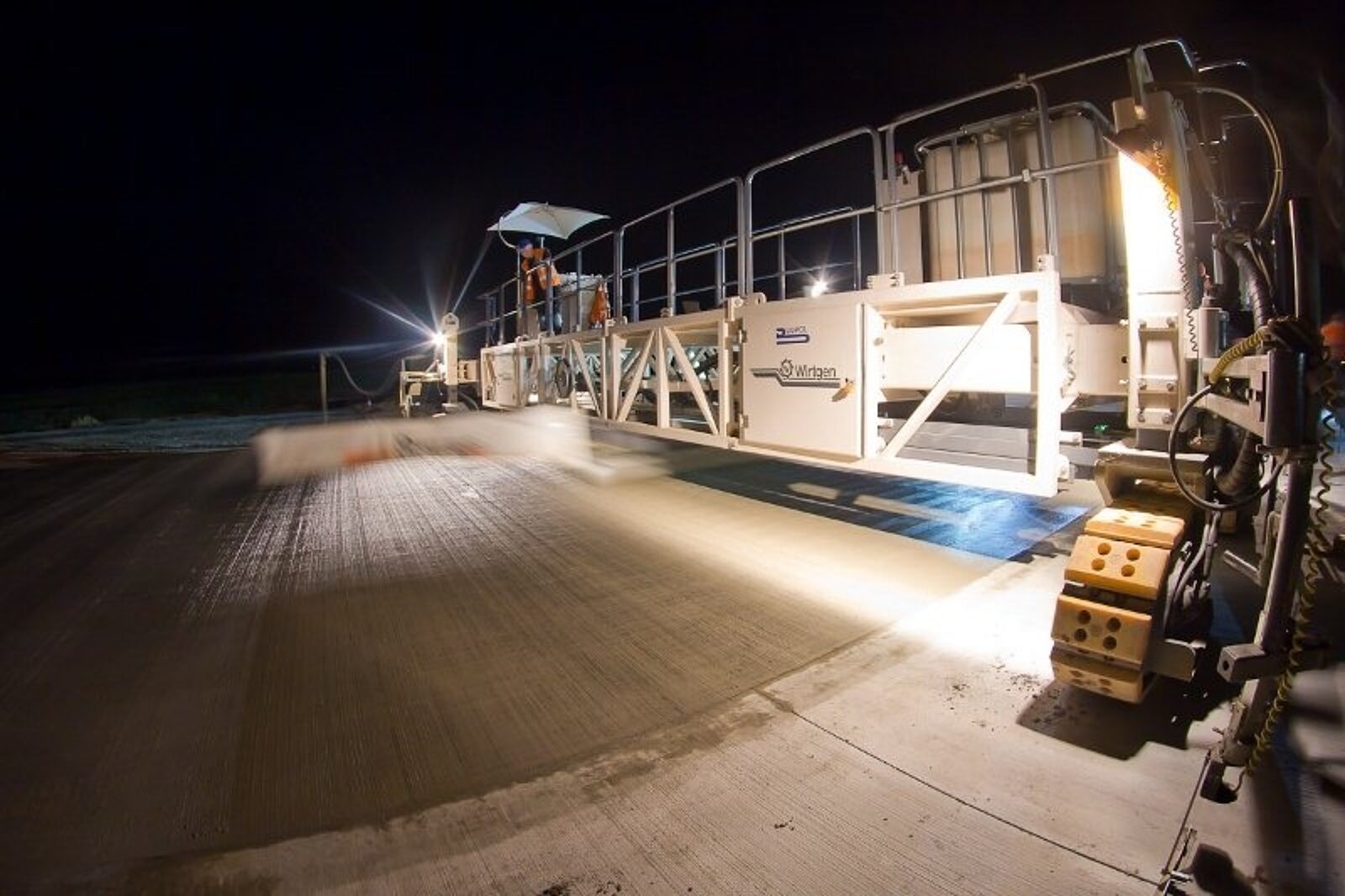

Budowa nowej drogi startowej trwa od 18 miesięcy. Obecnie realizowany jest finalny etap prac drogowych na nowej drodze startowej, podczas którego układana jest jej warstwa jezdna

fot: GTL

W Międzynarodowym Porcie Lotniczym Katowice trwa układanie betonowej warstwy nawierzchni nowej drogi startowej - poinformowało portal górniczy nettg.pl biuro prasowe lotniska. Dotychczas wykonano ok. 30 proc. prac w tym zakresie.

Po ich zakończeniu i po pozytywnym odbiorze końcowym robót budowlanych i uzyskaniu pozwolenia na użytkowania, rozpocznie się faza operacyjna uruchomienia nowej drogi startowej. Obejmie ona m.in. prace geodezyjno - kartograficzne, zmiany w dokumentacji rejestracyjnej lotniska i Zbiorze Informacji Lotniczych (AIP Polska). Planowo nowa infrastruktura powinna zostać oddana do użytku operacyjnego w II kwartale 2015 r. Koszt budowy przyszłej drogi startowej wynosi 157 mln zł.

Budowa nowej drogi startowej trwa od 18 miesięcy. Obecnie realizowany jest finalny etap prac drogowych na nowej drodze startowej, podczas którego układana jest jej warstwa jezdna. 30-centymetrowa warstwa betonu cementowego układana jest przy użyciu rozściełacza, który umożliwia układanie nawierzchni betonowej ze średnią prędkością 40 metrów bieżących na godzinę.

- Prace przy budowie nowej drogi startowej postępują dynamicznie. Wykonano już około 70 proc. wszystkich robót. Przed nami ostatnie cztery miesiące prac, po zakończeniu których Katowice Airport zyska infrastrukturę, która pozwoli zwiększyć przepustowość portu oraz możliwości przyjmowania dużych samolotów - mówi Cezary Orzech, rzecznik Górnośląskiego Towarzystwa Lotniczego SA.

Równolegle z pracami przy układaniu nawierzchni nowej drogi startowej prowadzony jest montaż świateł przy podejściu na kierunku zasadniczym 27 oraz instalacja sieci teletechnicznej. Trwają również przygotowania do montażu pomocy radionawigacyjnych i urządzeń METEO. Z kolei na ukończeniu są roboty przy budowie kanalizacji deszczowej - zaawansowanie prac w tym zakresie wynosi 95 proc.

Budowa nowej drogi startowej realizowana jest w ramach największej inwestycji w dotychczasowej działalności lotniska pn. "Port Lotniczy w Katowicach - rozbudowa i modernizacja infrastruktury lotniskowej i portowej". Jednym z zadań tego przedsięwzięcia była ukończona w czerwcu ubiegłego roku budowa płaszczyzny postoju samolotów oraz modernizacja dróg kołowania. Wartość całej inwestycji to ponad 267 mln zł brutto.

Projekt rozbudowy i modernizacji infrastruktury lotniska w Pyrzowicach realizowany jest przy wsparciu środków unijnych. Inwestycja współfinansowana jest z Funduszu Spójności w ramach Programu Operacyjnego Infrastruktura i Środowisko. POIiŚ obejmuje znaczące inwestycje, realizowane w najważniejszych sektorach gospodarki, które mają kluczowe znaczenie dla rozwoju Polski. Wartość dofinansowania wyniesie 50% kosztów kwalifikowanych inwestycji.
