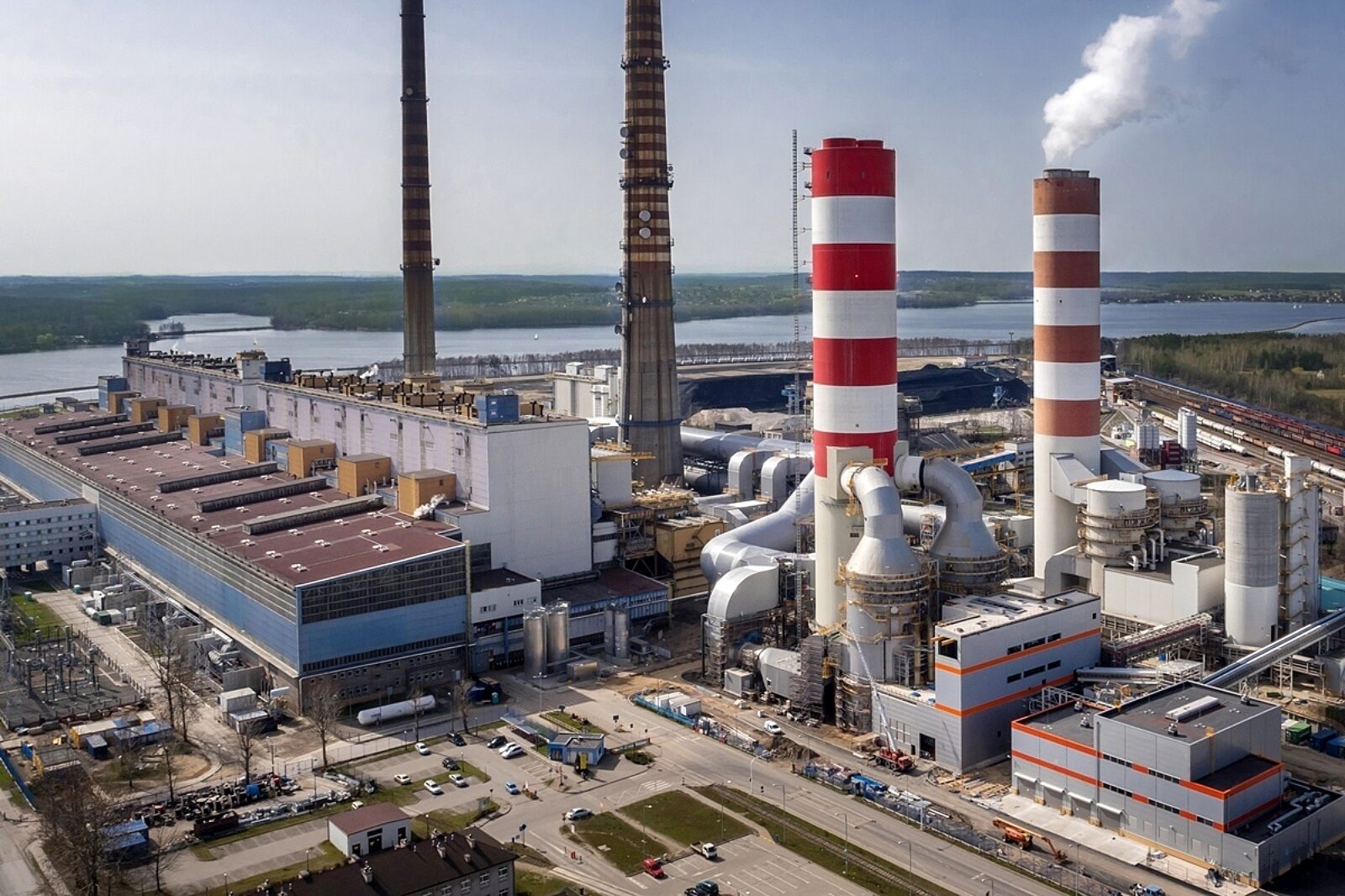

Inwestycja zwiększy możliwości bloków węglowych

fot: Materiały prasowe

Koszt emisji CO2 jest tak wysoki, że dusi energetykę konwencjonalną i wypycha ją z rynku

fot: Materiały prasowe

9 stycznia br. rozpoczęła się budowa kotłowni rozruchowej w Elektrowni Rybnik, należącej do spółki PGE Górnictwo i Energetyka Konwencjonalna z Grupy PGE. Inwestycja zwiększy elastyczność bloków energetycznych poprzez umożliwienie ich szybkiego uruchomienia, gdy bloki pozostają w postoju. Kotłownia rozruchowa pozwoli Elektrowni Rybnik jeszcze szybciej reagować na dyspozycje PSE, operatora systemu przesyłowego, dotyczące zwiększania mocy na wyłączonych w danym momencie jednostkach wytwórczych - poinformowali w komunikacie przedstawiciele PGE GiEK.

Jak wskazali przedstawiciele PGE GiEK, dynamiczny rozwój odnawialnych źródeł energii na terenie Polski, wymusza na energetyce węglowej konieczność utrzymania dużej elastyczności pracy poszczególnych bloków energetycznych, w tym możliwości ich szybkiego uruchomiania w sytuacjach otrzymania od operatora krajowego systemu elektroenergetycznego dyspozycji zwiększenia mocy. Wobec coraz większej ilości energii z wiatru i słońca w systemie energetycznym od elektrowni węglowych wymaga się częstego zmniejszania mocy wytwórczych oraz ich zwiększania w sytuacjach, gdy ze względu na warunki atmosferyczne odnawialne źródła energii nie mogą pracować z pełną mocą.

Elastyczność pracy bloków węglowych staje się dziś jednym z najważniejszych parametrów i z tego względu Elektrownia Rybnik podjęła decyzję o budowie na swoim terenie kotłowni rozruchowej, która pozwoli jej sprawniej reagować na otrzymywane od operatora dyspozycje zwiększania mocy na blokach energetycznych przebywających w tymczasowym postoju.

Pierwszy etap budowy obejmuje prace ziemne, których elementem jest wykonanie pali pod fundamenty budynku kotłowni oraz komina. Zakończenie prac budowlanych związanych z wykończeniem budynku kotłowni rozruchowej oraz układu wyprowadzenia spalin zaplanowano na koniec marca br. W kolejnych miesiącach zostaną dostarczone główne urządzenia, czyli wytwornice pary oraz palniki dwupaliwowe. Zakończenie całości robót montażowych instalacji technologicznych zaplanowano na sierpień 2023 r. Do tego czasu zrealizowane zostaną również wszystkie prace związane z elektryką i automatyką nowej instalacji.

Po okresie uruchomienia, testowania i rozruchu zamontowanych urządzeń i instalacji nastąpi przekazanie inwestycji obsłudze elektrowni. Wtedy rozpoczną się także pomiary parametrów gwarantowanych, które wykona akredytowana firma pomiarowa.

– Zaplanowane prace rozpoczęły się zgodnie z przyjętym harmonogramem. Budowa kotłowni rozruchowej w rybnickiej elektrowni pozwoli na zapewnienie ciągłości dostaw energii, co z kolei przekłada się na utrzymanie bezpieczeństwa energetycznego kraju. Inwestycja ułatwi elastyczność całego procesu produkcji energii oraz umożliwi szybkie dostosowanie się do aktualnej sytuacji i potrzeb systemu – powiedział Bernard Ptaszyński, dyrektor Elektrowni Rybnik.

Głównymi elementami kotłowni rozruchowej będą dwie wytwornice pary. Ich instalacja obniży tzw. minimum techniczne elektrowni, czyli minimalną ilość bloków energetycznych, które muszą stale pracować w elektrowni, aby w razie potrzeby wytworzyć właściwą ilość pary niezbędną do rozruchu kolejnych bloków, które aktualnie będą w postoju. Nowe wytwornice pary dostarczą parę dla potrzeb rozruchu bloków, układów ciepłowniczych oraz grzania mazutu. Wytwornice opalane będą olejem lekkim, a w późniejszym czasie gazem ziemnym. Wyposażone zostaną w układ automatycznej regulacji oraz automatycznego uruchomienia i wyłączenia, co umożliwi ich 24-godzinną pracę bez konieczności nadzoru.

Generalnym realizatorem inwestycji jest Zakład Automatyki Przemysłowej INTEC. Głównym podwykonawcą robót budowlanych jest firma UNIBEP, a dostawcą dwóch wytwornic pary jest Viessmann.

MOŻE CIĘ ZAINTERESOWAĆ

Dobre informacje! JSW podpisała umowę pożyczki z ARP na kwotę do 1,066 mld zł

Jastrzębska Spółka Węglowa podpisała 9 listopada  umowę pożyczki z Agencją Rozwoju Przemysłu  na kwotę do 1,066 mld zł. Nowe finansowanie zastępuje planowaną sprzedaż spółek należących do Grupy Kapitałowej JSW - Jastrzębskich Zakładów Remontowych oraz Przedsiębiorstwa Budowy Szybów.

Wysokie odprawy dla pracowników CMC Poland. Jest Program Dobrowolnych Odejść

W CMC Poland, której huta znajduje się w Zawierciu, ruszył Program Dobrowolnych Odejść.

Piły taśmowe do metalu - jakie mają zalety i gdzie znajdują zastosowanie?

Obróbka metali wymaga narzędzi, które zapewniają precyzję, wydajność i powtarzalność wykonywanych prac. W zakładach przemysłowych oraz warsztatach szczególne znaczenie ma możliwość szybkiego przecinania elementów o różnych kształtach i grubościach. Jednym z rozwiązań wykorzystywanych w tym celu jest technologia cięcia taśmowego. Pozwala ona na obróbkę wielu gatunków metali, jednocześnie ograniczając straty materiałowe. Jakie zalety mają piły taśmowe i w jakich branżach znajdują zastosowanie?

Balczun ok crop

W Katowicach o przyszłości górnictwa. JSW dostanie pożyczkę

W Śląskim Urzędzie Wojewódzkim w Katowicach odbyło się posiedzenie Trójstronnego Zespołu Branżowego ds. Bezpieczeństwa Socjalnego Górników. Przy jednym stole zasiedli przedstawiciele rządu, pracodawców i związków zawodowych działających w sektorze górnictwa węgla kamiennego.
