W Rybniku trwa budowa nowoczesnego bloku gazowo-parowego. Jak informuje spółka PGE Nowy Rybnik, w 2025 roku inwestycja weszła w decydującą fazę - zakończono montaż większości obiektów i instalacji oraz dostarczono kluczowe urządzenia.
Na obecnym etapie na placu budowy zaangażowanych jest blisko 1200 pracowników, a prace prowadzone są niemal bez przerw, 7 dni w tygodniu, od świtu do zmierzchu. Minione miesiące przyniosły znaczący postęp prac.

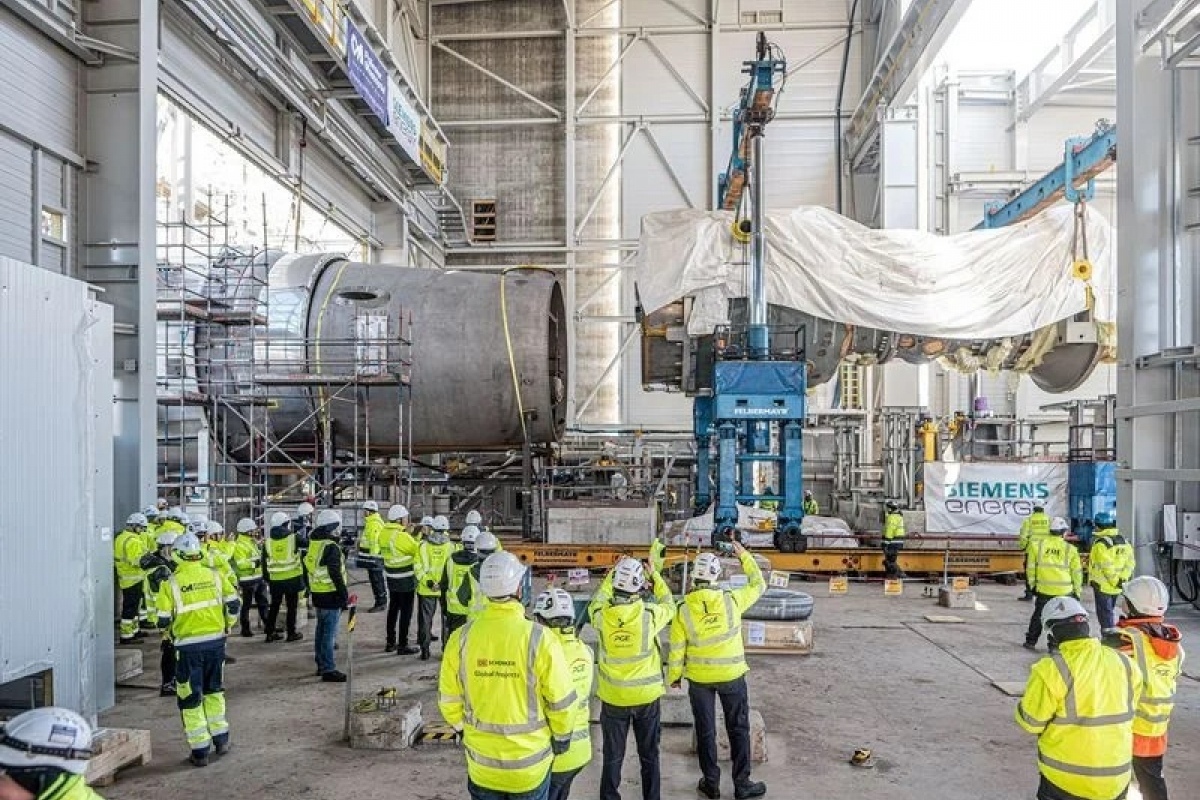

W pierwszej połowie roku zrealizowano dostawy wielkogabarytowych elementów, takich jak moduły kotła odzysknicowego, konstrukcje stalowe, a także turbiny gazowej i parowej wraz z generatorami. Elementy te dotarły na teren elektrowni zarówno drogą wodną, jak i lądową. Do końca czerwca dostarczono i posadowiono również transformatory blokowe.
W ostatnich miesiącach powstały kluczowe obiekty nowej elektrowni: maszynownie gazowa i parowa, kotłownia, budynek elektryczny z nastawnią blokową, kotłownia rozruchowa, stacja uzdatniania wody oraz stacja redukcji i sprężania gazu. Obecnie trwają intensywne prace przy budowie pompowni wody chłodzącej oraz ujęcia wody.
W lipcu przeprowadzono operację posadowienia najwyższego elementu elektrowni, jakim jest 75-metrowy komin. Z kolei w sierpniu przekazano wykonawcy teren pod realizację infrastruktury wyprowadzenia mocy. Zakres prac obejmuje demontaż istniejących linii wysokiego napięcia wyłączonych bloków węglowych 1 i 2 oraz budowę nowych linii 400 kV i 110 kV. W ramach tego zadania posadowiono m.in. sześć nowych słupów wysokiego napięcia. To kluczowy etap, zapewniający bezpieczne i niezawodne włączenie elektrowni do Krajowego Systemu Elektroenergetycznego.
Pod koniec roku rozpoczęto próby wodne kotła odzysknicowego, wymagające m.in. wykonania tymczasowej instalacji do produkcji i podgrzewania wody zdemineralizowanej. Testy pozwolą sprawdzić wykonanie oraz szczelność zmontowanych układów wysokociśnieniowych.
W ciągu roku odbyły się również rekrutacje na stanowiska obsługi nowego bloku. Co ważne, w pierwszej kolejności były one prowadzone wśród pracowników elektrowni węglowej, co daje im możliwość kontynuacji pracy w energetyce w ramach Grupy PGE.
W 2026 roku planowane są pierwsze rozruchy próbne nowej instalacji, a zakończenie inwestycji przewidziane jest na pierwszy kwartał 2027 roku. Nowy blok gazowo-parowy stanie się ważną częścią systemu energetycznego, łącząc innowacyjne rozwiązania techniczne z troską o środowisko naturalne.
