Energetyka: Zastosowany kabel cechuje się zwiększoną wytrzymałością

1614851308 s 640 x

fot: Energa

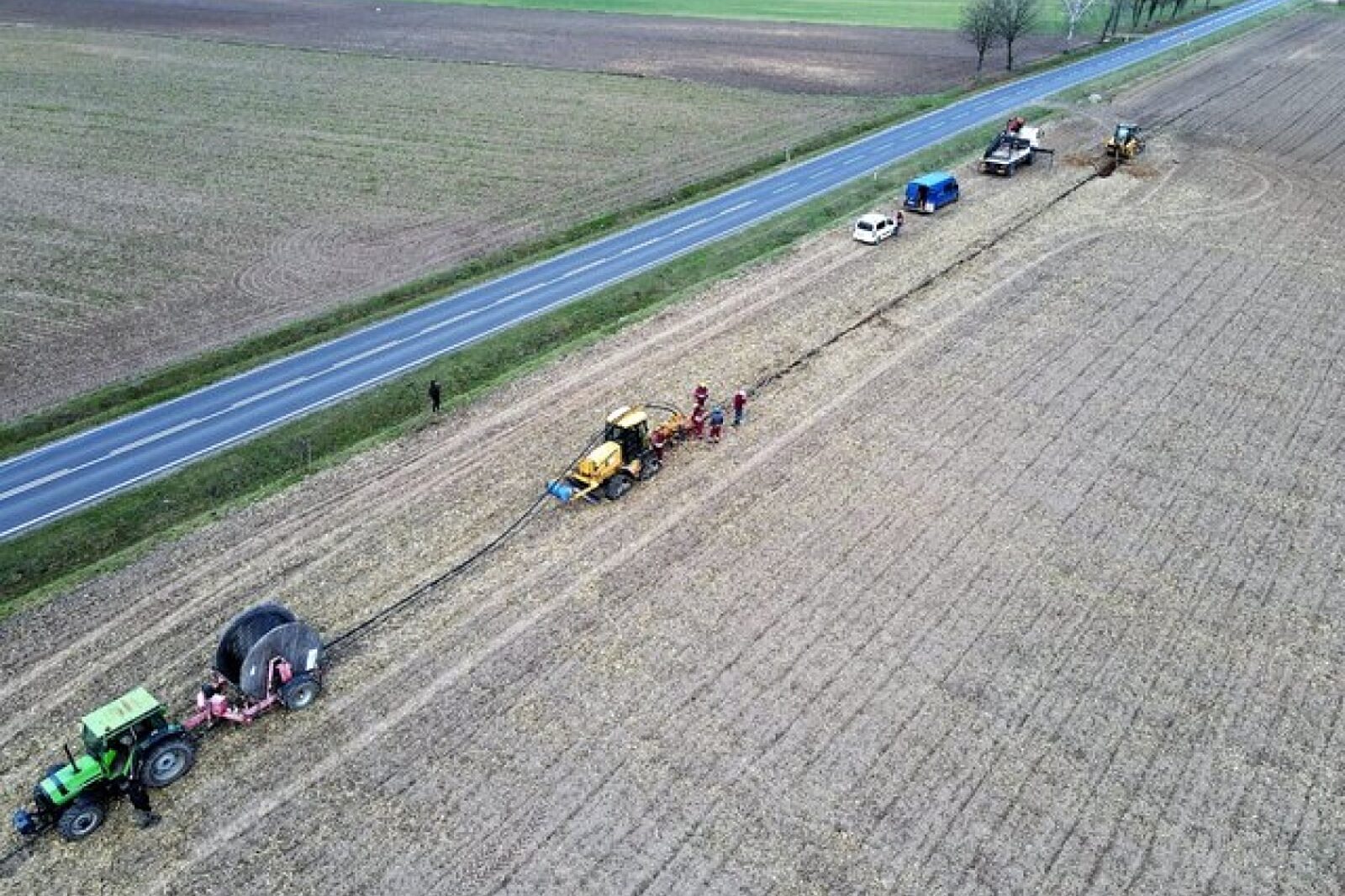

Układanie kabla metodą płużenia

fot: Energa

Energa Operator, spółka zależna Energi z Grupy ORLEN, zakończyła budowę nowej rozdzielni sieciowej średnich napięć 15kV w miejscowości Winnica. W ramach inwestycji wybudowano także 13-km linię kablową zasilającą obiekt oraz linię światłowodową - informuje spółka.

To pierwszy etap ważnego projektu inwestycyjnego, którego celem jest wzmocnienie sieci energetycznej w powiatach pułtuskim i nowodworskim, zwiększenie bezpieczeństwa energetycznego regionu oraz jego dalszy rozwój.

– Wyprowadzenie nowego źródła mocy przyłączeniowej na odległość 13 km od Głównego Punktu Zasilania Nasielsk w głąb sieci elektroenergetycznej, zdecydowanie zwiększy możliwości przyłączeniowe dla nowych odbiorców, a także pewność zasilania i dostaw energii elektrycznej dla wszystkich naszych klientów na tym terenie – zapewnia Michał Magdziarz, dyrektor generalny płockiego Oddziału Energi Operatora.

Budowa nowej, blisko 13 km linii średnich napięć, łączącej nowo wybudowaną stację z głównym punktem zasilającym (GPZ) w Nasielsku, była pierwszą w Polsce, w której wykorzystano kabel o tak dużym przekroju i zdolnościach przesyłowych (3x400/50 Cu), a także pierwszą w naszym kraju wykorzystującą kable tego typu na tak długim odcinku.

Zastosowany kabel cechuje się zwiększoną wytrzymałością, co umożliwia jego odpowiednie przystosowanie do układania maszynowego. Dzięki wykorzystaniu niestandardowych, maszynowych technik układania kabli, czas budowy linii uległ skróceniu.

W miejscach, w których było to technicznie możliwe (np. na trasie nieistniejącej już kolei wąskotorowej), użyto metody płużenia. Pozwala ona na szybsze i mniej ingerujące w okoliczny teren układanie kabli w ziemi, za pomocą urządzenia przypominającego rolniczy pług. Co ważne, podczas układania zapisywane są parametry, takie jak współrzędne geodezyjne, czy też głębokość płużenia, które ułatwiają ocenę poprawności wykonania robót.

Pierwszy etap inwestycji objął swoim zasięgiem miejscowości w dwóch powiatach: miasto i gminę Nasielsk, Pniewo, Krzyczki Pieniążki, Krzyczki Żabiczki, Krzyczki Szumne (pow. nowodworski) oraz Poniaty Wielkie, Skorosze, Skoroszki, Rębkowo, miasto i gminę Winnica (powiat pułtuski). Zakończenie tego etapu prac umożliwiła stabilne zasilanie energią elektryczną m.in. jednego z ważnych lokalnych zakładów przemysłu spożywczego.

Zastosowanie odpowiedniego kabla było istotne również ze względu na częste krzyżowanie się linii kablowych z drogami, ciekami wodnymi a także innymi urządzeniami technicznymi zabudowanymi w ziemi, które rodziło konieczność wykonania około 3,5 tys. m przewiertów sterowanych.

Na całej długości linii kablowej pomiędzy Nasielskiem i Winnicą wybudowano równolegle nową linię światłowodową. Umożliwi ona stały nadzór nad urządzeniami pomiarowymi oraz zdalną łączność z aparatami w stacji.

– To pierwszy, zakończony już etap planowanej w tym regionie rozbudowy infrastruktury energetycznej Energi Operatora. Następnym krokiem będzie budowa kolejnej linii kablowej średnich napięć 15kV, wraz z linią światłowodową, która połączy nową stację z drugim GPZ w Pułtusku. Powyższe zabiegi umożliwią rezerwowanie mocy w wybudowanej w Winnicy stacji, połączą także nową linią kablową o bardzo dużej obciążalności dwa GPZ – Nasielsk i Pułtusk. Jest to niezwykle istotne, ponieważ GPZ Pułtusk zasilany jest po stronie wysokich napięć przez sieć innego Operatora Systemu Dystrybucyjnego. Wybudowanie linii światłowodowej umożliwi, tak jak w przypadku stacji w Winnicy, bezprzerwową łączność Rejonowej Dyspozycji Mocy z urządzeniami i aparatami w GPZ Pułtusk – wyjaśnia Michał Magdziarz, dyrektor generalny Oddziału w Płocku.

– Trzecim etapem całej inwestycji związanej z budową stacji w Winnicy, będzie wyprowadzenie z niej 6 nowych ciągów liniowych średnich napięć w kierunku istniejącej sieci 15kV. Pozwoli to m.in. na znaczne skrócenie istniejących odcinków linii napowietrznych – podatnych na niekorzystne warunki atmosferyczne. Rozszerzone zostaną również możliwości dyspozytorów związane z ewentualną rekonfiguracją sieci. Pozwoli to na dalsze zwiększenie niezawodność dostaw energii elektrycznej dla naszych klientów – uzupełnia Piotr Ipatow, dyrektor Departamentu Zarządzania Majątkiem Sieciowym płockiego Oddziału Energi Operatora.

MOŻE CIĘ ZAINTERESOWAĆ

Wadliwe maszyny to jedna z przyczyn wypadków w górnictwie

Wyższy Urząd Górniczy wskazuje, że w latach 2021-2025 w podziemnych zakładach górniczych zaistniało 40 wypadków śmiertelnych i ciężkich, których przyczyną było nieprzestrzeganie przepisów w zakresie eksploatacji maszyn, urządzeń i instalacji technicznych lub niezgodny z dokumentacją ich stan techniczny.

Zaświadczenie z ZUS po kilku kliknięciach

Gdy bank lub urząd potrzebuje potwierdzenia danych, dotyczących np. rozliczeń z tytułu składek na ubezpieczenia, zatrudnienia czy pobieranych świadczeń, nie trzeba składać do ZUS tradycyjnego wniosku o wydanie zaświadczenia. Odpowiedni dokument można przygotować samodzielnie na portalu eZUS, w aplikacji mZUS lub mZUS dla Płatnika. Z takiej możliwości skorzystało już wiele osób i firm – łącznie klienci ZUS samodzielnie utworzyli ponad pół miliona zaświadczeń.

Orlen analizuje celowość dalszej inwestycji w budowę instalacji pogłębionego przerobu ropy w Możejkach

Orlen analizuje celowość dodatkowych nakładów na dokończenie inwestycji w instalację pogłębionego przerobu ropy w Możejkach - poinformował we wtorek PAP Biznes prezes spółki Ireneusz Fąfara. Alternatywą jest rezygnacja z inwestycji i ryzyko zamknięcia litewskiej rafinerii.

Rokitnica nabiera mocy. W Zabrzu rośnie jedna z kluczowych stacji energetycznych południa Polski

Budowa stacji 400/110 kV Rokitnica w Zabrzu systematycznie postępuje. Budynek technologiczny jest już w około 90 proc. doprowadzony do stanu surowego zamkniętego, a PSE planują jeszcze w tym roku rozpocząć montaż pierwszych urządzeń technologicznych.
