Energetyka: Spółki chcą wypracować nowym termin, po którym blok w Jaworznie ma pracować bez usterek

fot: Maciej Dorosiński

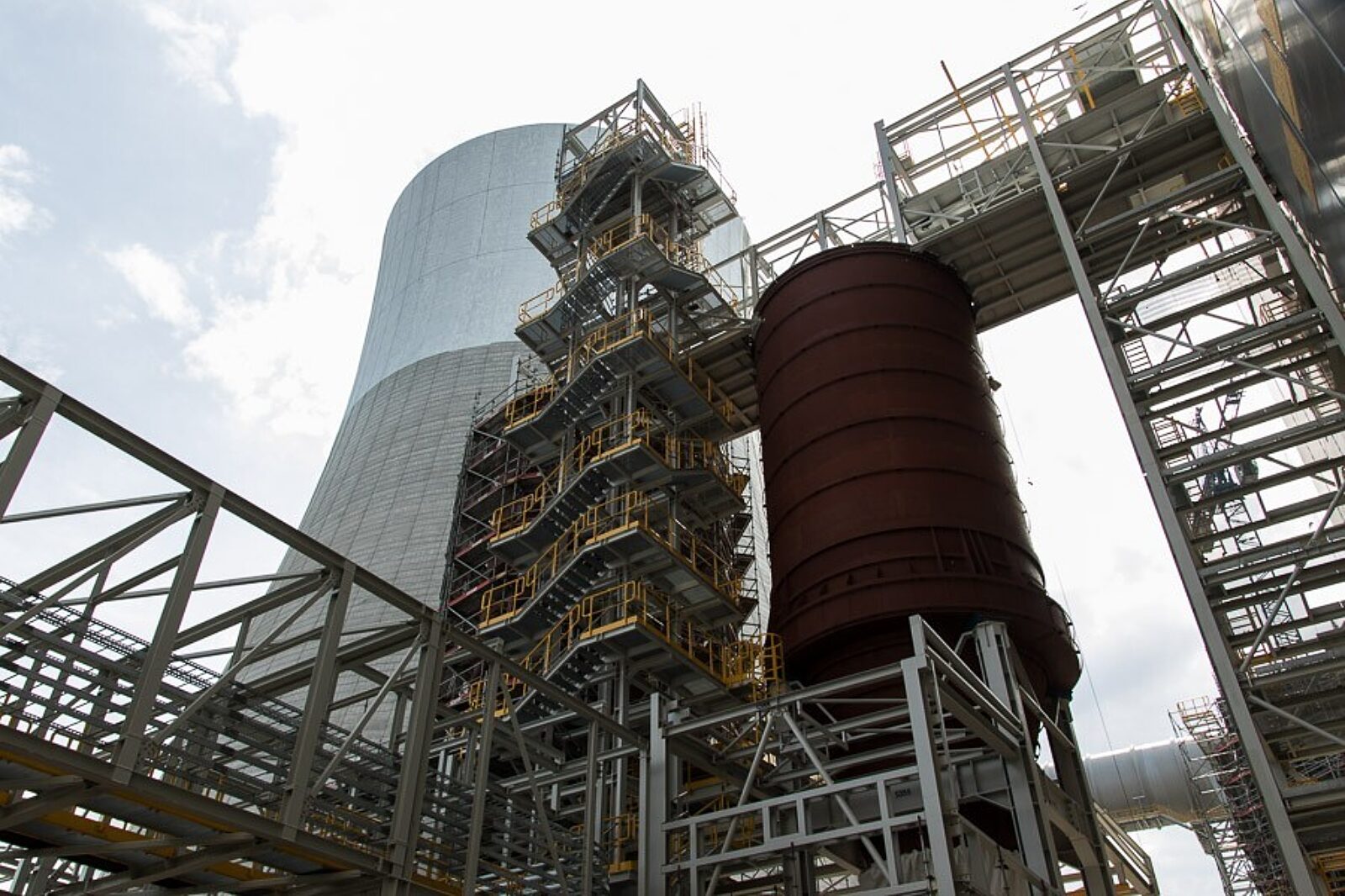

Obecnie blok w Jaworznie nie wytwarza energii. W poniedziałek Tauron potwierdził, że jednostka została czasowo odstawiona w związku z koniecznością przeprowadzenia pełnego procesu oczyszczenia kotła oraz odżużlacza

fot: Maciej Dorosiński

Rafako i eksploatująca nowy blok energetyczny w Jaworznie spółka Nowe Jaworzno Grupa Tauron (NJGT) rozpoczęły mediacje przed Prokuratorią Generalną - poinformowały w środę, 10 sierpnia, wieczorem obie spółki. Mediacje dotyczą wypracowania nowego terminu, po którym blok w Jaworznie ma pracować bez usterek.

Rafako i NJGT rozpoczęły mediacje przed Prokuratorią Generalną, dotyczące wypracowania nowego harmonogramu zakończenia okresu przejściowego, po którym blok o mocy 910 MW w Jaworznie będzie pracował w optymalnej konfiguracji i z maksymalną efektywnością - napisali we wspólnym oświadczeniu prezes Taurona Paweł Szczeszek i prezes Rafako Radosław Domagalski-Łabędzki.

Jak podano, w środę odbyło się pierwsze spotkanie mediacyjne, podczas którego strony zadeklarowały chęć współpracy służącą wypracowaniu optymalnego harmonogramu zakończenia okresu przejściowego pracy bloku 910 MW.

W okresie przejściowym mają być dokończone testy, optymalizacja i strojenie jednostki. Okres przejściowy jest kluczowy dla efektywnego funkcjonowania bloku w Jaworznie w perspektywie kilkudziesięciu lat, podczas których będzie stanowił istotny elementem stabilizujący polski system energetyczny - podkreślili prezesi Taurona i Rafako.

Sprawne zakończenie okresu przejściowego jest ważne nie tylko dla Rafako i Grupy Tauron, ale również dla stabilności systemu energetycznego Polski. Rafako i Grupa Tauron zgodnie będą prowadzić dalsze prace nad dokończeniem jednostki - czytamy w wieczornym oświadczeniu szefów obu firm.

Wybudowany kosztem ponad 6 mld zł blok uruchomiono z opóźnieniem w listopadzie 2020 r. W czerwcu ub. roku został wyłączony z powodu usterek, naprawianych od tego czasu przez wykonawców z konsorcjum Rafako-Mostostal Warszawa. Ponownie jednostkę uruchomiono - również z opóźnieniem wobec pierwotnych planów - w końcu kwietnia br., zaś okres przejściowy miał trwać do końca października br. Rozpoczęte w środę kolejne mediacje przed Prokuratorią Generalną dotyczą wypracowania nowego harmonogramu zakończenia okresu przejściowego.

We wtorek na czele eksploatującej blok spółki Nowe Jaworzno Grupa Tauron stanął szef Grupy Tauron Paweł Szczeszek, który będzie łączył obie funkcje. Według Taurona, ma to m.in. usprawnić mediacje z wykonawcą bloku i usprawnić jego działanie do czasu usunięcia wszystkich usterek. Poprzedni prezes NJGT oraz spółki Tauron Wytwarzanie Sebastian Gola został we wtorek odwołany z obu stanowisk.

Obecnie blok w Jaworznie nie wytwarza energii. W poniedziałek Tauron potwierdził, że jednostka została czasowo odstawiona w związku z koniecznością przeprowadzenia pełnego procesu oczyszczenia kotła oraz odżużlacza; ma wznowić produkcję energii jeszcze w tym tygodniu.

W ubiegłym tygodniu, powołując się na informacje firmy Rafako, portal Onet napisał, że może dojść do awarii bloku z powodu złej jakości spalanego węgla. Tauron zapewnił w odpowiedzi m.in., że blok ma zaawansowane systemy wykrywania zanieczyszczeń zawartych w paliwie. Grupa poinformowała też, że jednostka ma zapewnione paliwo - jego zapasy są około dwukrotnie większe od wymaganych.

Tauron zaznaczył, że po ponownym uruchomieniu, w okresie przejściowym blok jest do dyspozycji Polskich Sieci Elektroenergetycznych. W maju i czerwcu jednostka wyprodukowała ponad 650 tys. MWh, a w lipcu 250 tys. MWh.

MOŻE CIĘ ZAINTERESOWAĆ

W ciągu roku średni dług Polaków wzrósł o prawie 1090 zł

Średnie zadłużenie mieszkańca Polski wzrosło w ciągu roku o prawie 1090 zł, osiągając 23 557 zł - wynika z danych ERIF Biura Informacji Gospodarczej. Najczęściej długi dotyczyły rachunków za multimedia, alimentów, opłat sądowych i kredytów.

Resort energii proponuje przepisy, które ułatwią inwestycje w innowacje w ciepłownictwie

Ułatwienie przedsiębiorstwom ciepłowniczym prac na innowacjami i inwestowania w ciepło odpadowe zakłada projekt ustawy resortu energii, którego założenia opublikowano w poniedziałek w wykazie prac legislacyjnych i programowych Rady Ministrów.

Jest dobrze. PMI dla przemysłu w Polsce wzrósł - najwyżej od 18 miesięcy

Wskaźnik PMI dla przemysłu w Polsce w październiku wyniósł 50 pkt., najwyżej od 18 miesięcy, wobec 49 pkt. przed miesiącem - podał S&P Global.

PKP Intercity dostanie 512 mln zł z UE na zakup nowego taboru

PKP Intercity otrzyma z funduszy unijnych 512 mln zł na zakup 70 wagonów i 10 lokomotyw - poinformował w poniedziałek wiceminister funduszy i polityki regionalnej Jacek Karnowski.
