Energetyka: postępy na budowie w elektrowni Opole

1501849051 opole

fot: gkpge.pl

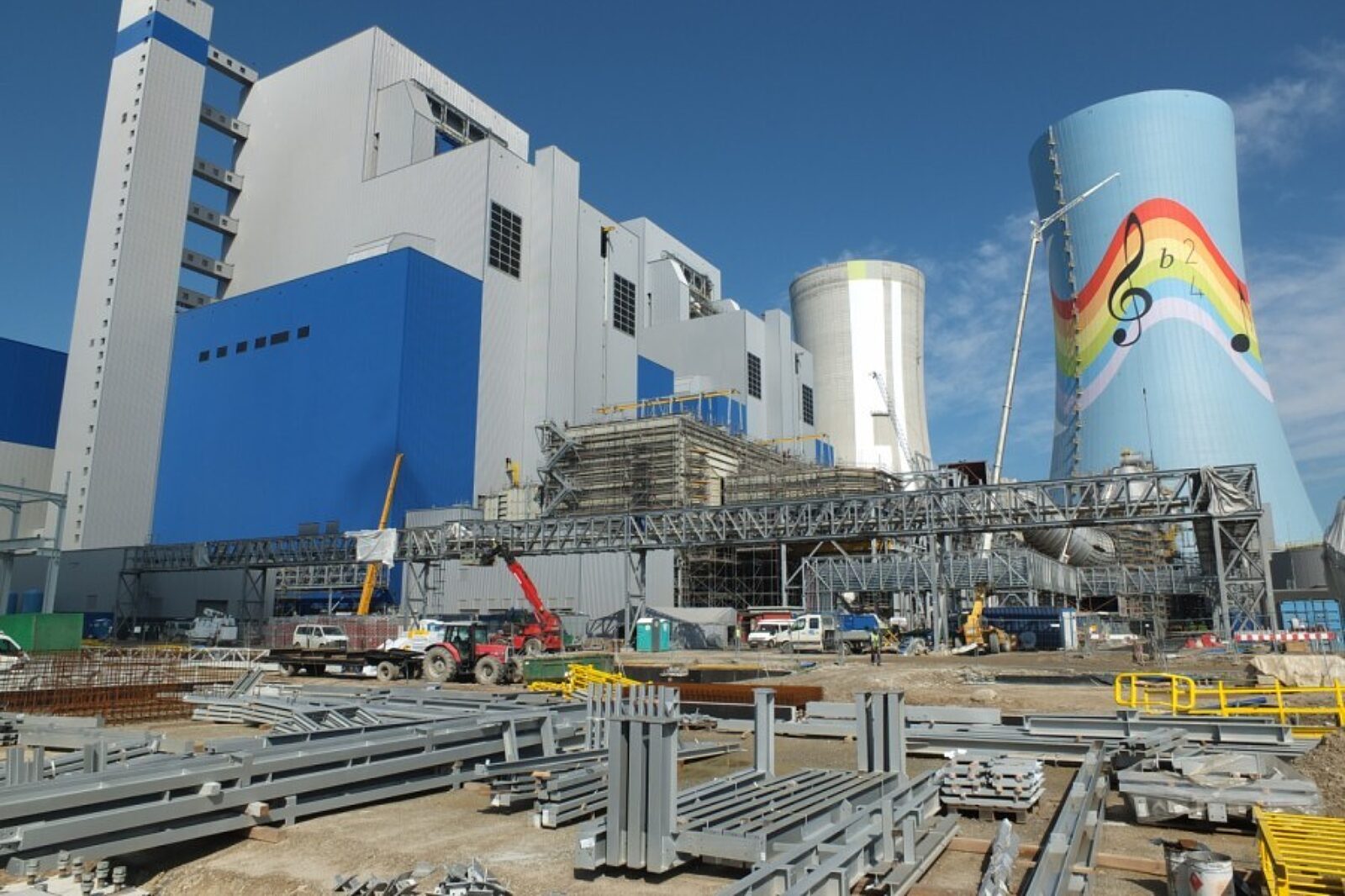

Uwagę obserwujących postęp inwestycji w Elektrowni Opole zwraca również zmieniający się wygląd chłodni kominowej, która obsługiwać będzie blok 6. Na powłoce zewnętrznej wspomnianej chłodni powstaje ogromny rysunek – tęczy, słońca i nut – z jednej strony nawiązujący do sąsiadujących z nią chłodni, a z drugiej do Opola – stolicy polskiej piosenki

fot: gkpge.pl

Zaawansowanie budowy dwóch nowych bloków energetycznych (5 i 6) o łącznej mocy 1800 MW w należącej do Grupy PGE Elektrowni Opole przekroczyło już 80 procent – poinformowała spółka w komunikacie.

Niebawem inwestycja ma wkroczyć w fazę rozruchu bloku 5 wraz z obiektami towarzyszącymi. Po oddaniu nowych jednostek Elektrownia PGE w Opolu zaspokajać będzie 8 proc. obecnego krajowego zapotrzebowania na energię elektryczną i będzie trzecią co do wielkości polską elektrownią, po Bełchatowie i Kozienicach.

- Budowa nowych bloków w opolskiej elektrowni PGE to największe inwestycja infrastrukturalna w Polsce po 1989 roku. Wybudowanie dwóch nowych bloków, każdego o mocy brutto 900 MW, uplasuje Elektrownię Opole nie tylko w czołówce najnowocześniejszych elektrowni na świecie, ale również znacznie zwiększy jej rolę w gwarantowaniu bezpieczeństwa energetycznego kraju. Nowe bloki produkować będą do 12,5 TWh energii elektrycznej rocznie, co pozwoli na zaspokojenie potrzeb ponad 4 mln gospodarstw domowych. Bloki opalane będą węglem kamiennym, którego roczne zużycie szacowane jest na ok. 4 mln ton – wyjaśnia PGE.

- PGE odgrywa kluczową rolę w zapewnianiu bezpieczeństwa energetycznego, czyli gwarantowaniu milionom polskich rodzin i setkom tysięcy firm stabilnych i relatywnie tanich dostaw energii elektrycznej. Nowoczesna technologia wykorzystywana przy budowie opolskich bloków pozwoli na znaczne ograniczenie oddziaływania elektrowni na środowisko, a ponadto zredukuje emisję dwutlenku węgla  o ok. 25 proc. na jednostkę wyprodukowanej energii – mówi Henryk Baranowski, prezes zarządu PGE Polskiej Grupy Energetycznej.

Jak dodaje, Grupa jest największym inwestorem w kraju i tym samym kołem zamachowym polskiej gospodarki.

- Rozbudowa Elektrowni PGE w Opolu to nie tylko powiększenie aktywów Grupy, ale również rozwój polskich przedsiębiorstw. Aż 70 procent wartości wszystkich zamówień w ramach projektu trafia do polskich firm, a z każdej wydawanej przez PGE złotówki 70 groszy pozostaje w Polsce. Ta ogromna inwestycja to również tysiące miejsc pracy – obecnie na placu budowy pracuje dziennie ponad 5,5 tys. osób – wyjaśnia.

Prace na placu budowy trwają od początku lutego 2014 roku. W listopadzie 2014 roku wmurowany został w fundamenty kamień węgielny. Przez 3,5 roku realizacji tego przedsięwzięcia wykonano główne roboty budowlane, w tym zamontowano konstrukcje kotłowni i części ciśnieniowe kotłów obu bloków, zamontowano konstrukcje maszynowni i wybudowano płaszcze chłodni kominowych, o wysokości przeszło 185 metrów. Jednym z ważniejszych kamieni milowych był etap prac realizowanych na początku 2017 roku. Wtedy między innymi dostarczony i posadowiony został stojan generatora bloku numer 6 oraz zakończono, z wynikiem pozytywnym, próbę wodną kotła bloku numer 5.Z wynikiem pozytywnym zakończono także próbę ciśnieniową rurociągów wysokoprężnych oraz skraplacza bloku numer 5.

- Za nami są też prace związane z pozytywnym zakończeniem testów i prób odbiorowych urządzeń elektrycznych i osiągnięciem gotowości do podania napięcia na rozdzielnię GIS110kV oraz przygotowaniem części ciśnieniowej kotła nr 6 do przeprowadzenia próby ciśnieniowej. Osiągnęliśmy już gotowość rozproszonego systemu sterowania technologicznego i elektrycznego do rozpoczęcia prac uruchomieniowych. Trwają intensywne prace związane m.in. z kablowaniem obiektów i montażem rurociągów średnio i niskoprężnych oraz przygotowaniem do płukania układów olejowych turbiny bloku nr 5 – mówi Sławomir Zawada, prezes zarządu PGE Górnictwo i Energetyka Konwencjonalna.

Obecnie trwa montaż turbozespołów dla bloków 5 i 6 oraz kotłów parowych wraz z urządzeniami pomocniczymi. Ponadto pracownicy budowy intensywnie pracują przy montażu elektrofiltrów oraz instalacji mokrego odsiarczania spalin. To bardzo istotne z punktu widzenia norm środowiskowych.

Uwagę obserwujących postęp inwestycji w Elektrowni Opole zwraca również zmieniający się wygląd chłodni kominowej, która obsługiwać będzie blok 6. Na powłoce zewnętrznej wspomnianej chłodni powstaje ogromny rysunek – tęczy, słońca i nut – z jednej strony nawiązujący do sąsiadujących z nią chłodni, a z drugiej do Opola – stolicy polskiej piosenki. Ta nietypowa „praca plastyczna” to także wyzwanie logistyczne, ponieważ do pomalowania jest aż 4,5 ha powierzchni.

Niebawem inwestycja wkroczy w fazę rozruchu bloku 5 wraz z obiektami towarzyszącymi. Tzw. „zimny rozruch” ma na celu przeprowadzenie prób odbiorowych urządzeń i wyposażenia z podaniem czynnika roboczego.

W zakresie przedsięwzięć towarzyszących prace również przebiegają zgodnie z harmonogramem. Mowa tu przede wszystkim o Stacji Uzdatniania Wody, która zgodnie z planem ma zostać oddana do eksploatacji jeszcze w tym kwartale. Stacja ta z wynikiem pozytywnym zakończyła swój pierwszy 72-godzinny rozruch. Docelowo ma uzdatniać wodę dla czterech istniejących i dwóch powstających właśnie bloków.

Opolska inwestycja o wartości ponad 11,6 mld zł brutto realizowana jest przez PGE Górnictwo i Energetyka Konwencjonalna, spółkę z Grupy Kapitałowej PGE. Na zlecenie PGE wykonawcą kontraktu jest konsorcjum w składzie: Rafako, Polimex-Mostostal, Mostostal Warszawa oraz GE Power, który jest generalnym projektantem, dostawcą kluczowych urządzeń oraz pełnomocnikiem konsorcjum.

MOŻE CIĘ ZAINTERESOWAĆ

1755950522 pelczynska

Pełczyńska-Nałęcz: Podpisałam ostatni, dziewiąty wniosek z KPO

Minister funduszy i polityki regionalnej Katarzyna Pełczyńska-Nałęcz poinformowała w środę, że podpisała ostatni, dziewiąty wniosek o płatność z Krajowego Planu Odbudowy, a jego wartość wynosi 55 mld zł.

Celem Programu Naprawczego - odbudowa pozycji gotówkowej i konkurencyjności JSW

Głównym celem Programu Naprawczego Jastrzębskiej Spółki Węglowej na lata 2026-35 w horyzoncie krótkoterminowym jest odbudowa pozycji gotówkowej i konkurencyjności spółki - zaakcentował w środę wiceprezes JSW ds. rozwoju Tomasz Gawlik. - Celem długoterminowym jest uzyskanie rentowności i konkurencyjności, która pozwoli nam stabilnie funkcjonować w koniunkturalnym otoczeniu, ale też pozwoli być stabilnym pracodawcą, zapewniając miejsca pracy i umożliwiając rozwój naszym pracownikom - dodał wiceprezes.

Za dalszy wzrost inflacji we wrześniu odpowiadają przede wszystkim ceny paliw

Za dalszy wzrost inflacji we wrześniu odpowiadają przede wszystkim ceny paliw - zauważyli w komentarzu do środowych danych GUS ekonomiści banku ING. Ich zdaniem perspektywy inflacyjne pogarszają się. W środę Główny Urząd Statystyczny podał w szybkim szacunku, że ceny towarów i usług konsumpcyjnych we wrześniu 2026 r. wzrosły rdr o 4,0 proc., wobec 3,4 proc. w sierpniu, a w porównaniu z ub. miesiącem wzrosły o 0,7 proc.

Na koniec roku liczba pracowników JSW spadnie poniżej 16 tysięcy

Na koniec 2026 r. liczba pracowników Jastrzębskiej Spółki Węglowej spadnie poniżej 16 tys. - potwierdziły w środę władze spółki. Jeszcze na koniec ubiegłego roku w JSW pracowało blisko 20,5 tys. osób.
