Część lądowa projektu Baltic Pipe jest realizowana w podziale na pięć kluczowych elementów

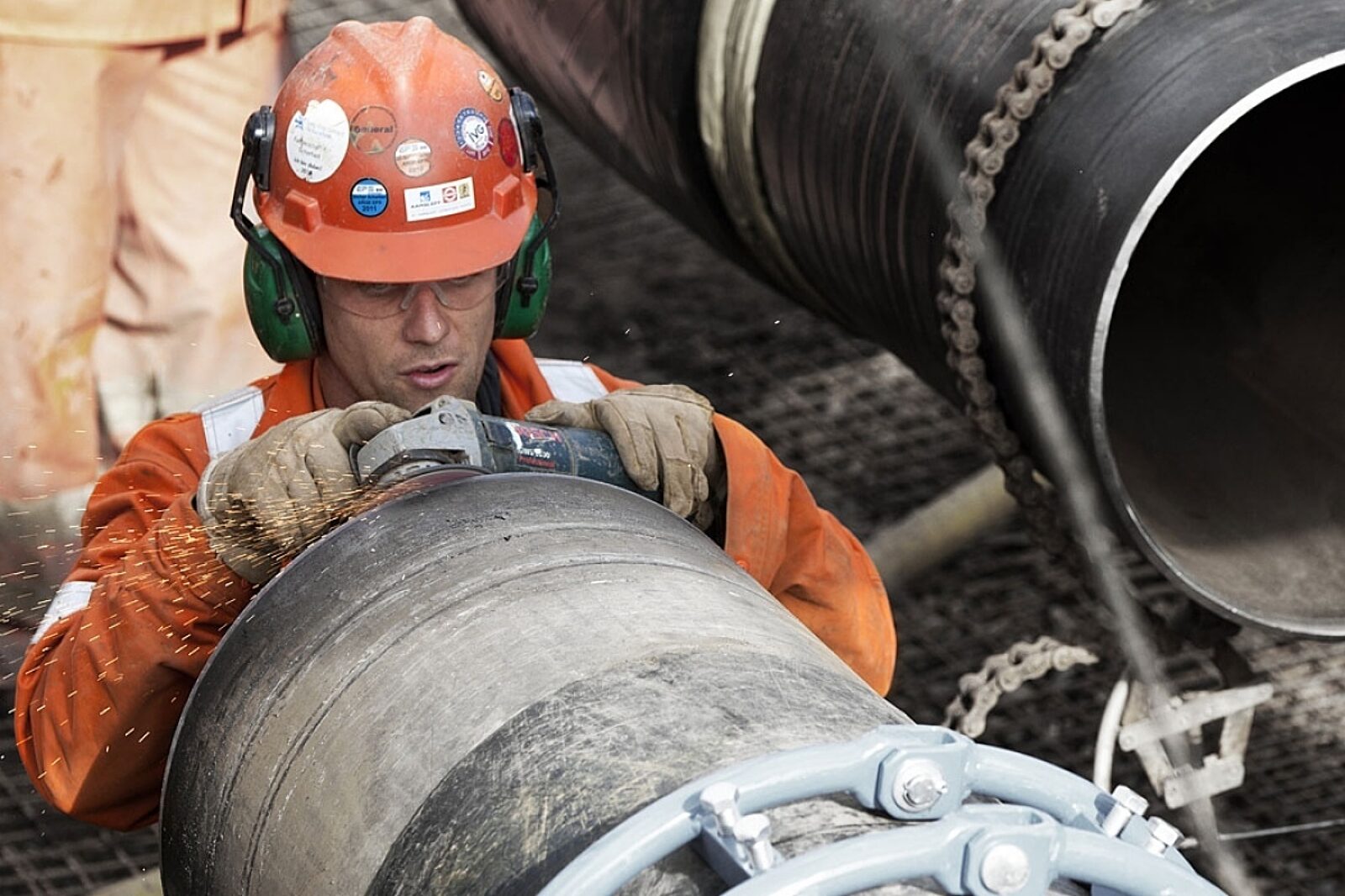

1564472117 rura baltic pipe eu

fot: baltic-pipe.eu

Skompletowanie decyzji dla wszystkich tłoczni Baltic Pipe oznacza rozpoczęcie kolejnego etapu budowy

fot: baltic-pipe.eu

- Sześć przekroczeń bezwykopowych zrealizowano na trasie gazociągu Goleniów-Lwówek w ramach lądowej części projektu Baltic Pipe - poinformowała rzeczniczka Gaz-Systemu. Prowadzone są też prace m.in. przy rozbudowie i budowie tłoczni gazu.

- Część lądowa projektu Baltic Pipe jest realizowana w podziale na pięć kluczowych elementów, czyli budowę gazociągu łączącego gazociąg podmorski z krajowym systemem przesyłowym odcinek Niechorze-Płoty (41 km), budowę gazociągu Goleniów-Lwówek (191 km), budowę tłoczni gazu Gustorzyn oraz rozbudowę istniejących tłoczni gazu Goleniów i Odolanów - poinformowała rzeczniczka prasowa spółki Gaz-System Iwona Dominiak.

Umowy z wykonawcami robót budowlanych na budowę gazociągów Niechorze-Płoty i Goleniów-Lwówek zostały zawarte na przełomie października i listopada ub.r.

Jak wyjaśniła Dominiak, na gazociągu łączącym Niechorze-Płoty trwają obecnie prace związane z przygotowaniem trasy gazociągu: rozpoczęto nadzór archeologiczny, trwa też odhumusowanie i makroniwelacja terenu terminalu odbiorczego w Konarzewie. Jeszcze w kwietniu ma się rozpocząć rozwózka rur oraz spawanie liniowe, a także budowa drogi dojazdowej do terminalu.

Z kolei na gazociągu Goleniów-Lwówek - jak podała rzeczniczka - trwają dostawy materiałów i armatury, prace przy odhumusowaniu trasy gazociągu, a także roboty budowlano-montażowe i spawalnicze.

- Na trasie wykonano już sześć przekroczeń bezwykopowych - kolejne dziewięć jest w trakcie realizacji. Są to przejścia głównie pod drogami i rzekami. Realizowane jest także podziemne przejście pod rzeką Pełcz o długości ok. 700 m w technologii Direct Pipe - przekazała Dominiak.

Na całej trasie gazociągu jest do wykonania 98 przekroczeń bezwykopowych. Największe wykonane zostanie w technologii Direct Pipe pod Wartą - będzie miało długość ok. 1,4 km.

Roboty budowlano-montażowe na gazociągach mają się zakończyć na przełomie pierwszego i drugiego kwartału 2022 r. Gazociągi poddawane będą próbom szczelności i wytrzymałości tak, aby w połowie 2022 r. można było przystąpić do procedur odbiorowych.

Zapytana o etap realizacji rozbudowy tłoczni Goleniów i budowę tłoczni Gustorzyn rzeczniczka odpowiedziała, że rozpoczęto już fazę budowlaną, ponadto na terenie tłoczni w Goleniowie prowadzone są ratownicze badania archeologiczne.

- Kolejnym etapem inwestycyjnym związanym z tłoczniami będą prace konstrukcyjno-budowlane, rozpocznie się prefabrykacja układów technologicznych i montaż na terenie budowy. Równolegle realizowane będą dostawy materiałów przez wykonawców - zaznaczyła Dominiak. Roboty budowlane mają się zakończyć w drugim kwartale 2022 r., następnie odbędzie się odbiór techniczny i rozpocznie się procedura nagazowania i rozruchu tłoczni.
