Technologie: z odpadu surowiec

fot: Jarosław Galusek/ARC

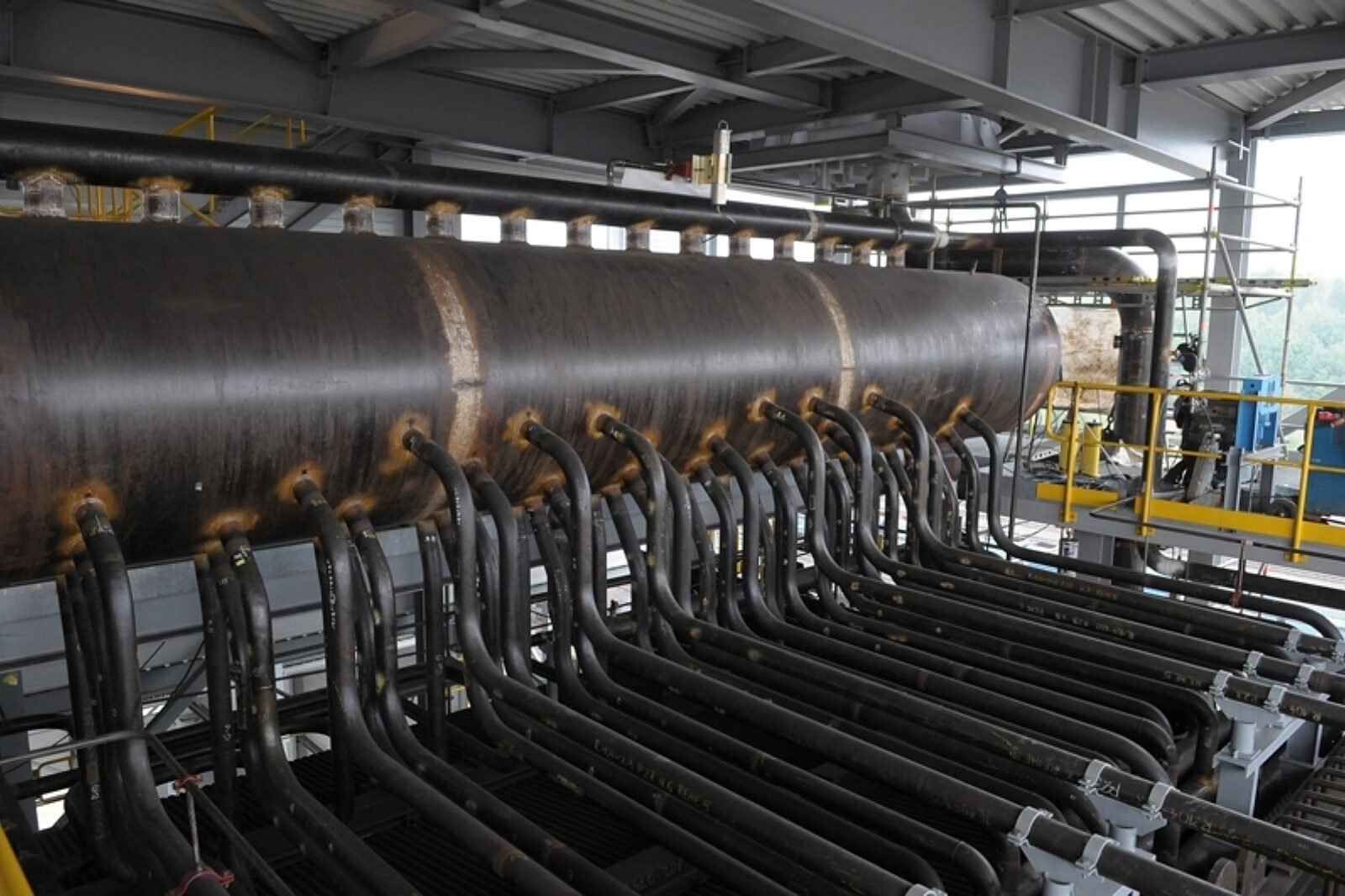

Kocioł jest sercem bloku energetycznego. Aby powstał ten w Koksowni Przyjaźń, zużyto aż 45 kilometrów rur.

fot: Jarosław Galusek/ARC

Próba ciśnieniowa potwierdziła szczelność kotła w Koksowni Przyjaźń. Do jego budowy zużyto 45 km rur. Gdyby połączyć je ze sobą w linię prostą, to powstała konstrukcja sięgnęłaby z Dąbrowy Górniczej do Wawelu. Aby połączyć rury w funkcjonalną całość, wykonano aż 37301 spoin, których łączna długość wynosi 43 km. Od poniedziałku, 16 września, wiadomo już, że konstrukcja jest szczelna. Potwierdziła to próba ciśnieniowa wodna, która wykazała także, że w procesie montażu nie wystąpił żaden poważny błąd.

Próba ciśnieniowa kotła była ważnym etapem w procesie budowy bloku energetycznego o mocy 71 MW w Koksowni Przyjaźń. Po jej przeprowadzeniu inwestycja przechodzi z etapu robót budowlano-montażowych do montażu technologicznego.

Aby dokonać próby, kocioł został napełniony 80 tys. m sześc. zdemineralizowanej wody, którą poddano ciśnieniu 223 atmosfer. To ciśnienie 100 razy większe niż w oponach samochodowych i porównywalne z tym, które występuje na głębokości 2 km pod powierzchnią morza.

Jak gruzińskie wesele
Jak przypomniał podczas uroczystej próby ciśnieniowej Michał Więcek, prezes firmy Energoinstal SA - wykonawcy inwestycji, zwyczaj sprawdzania szczelności kotła ma swoją genezę w czasach, gdy zamiast spoin spawalniczych stosowało się połączenia na nity.

- Kocioł parowy to potomek maszyny parowej i lokomotywy, jest jednak o wiele bardziej skomplikowany: składa się z rur, które trzeba ze sobą połączyć. W dobie połączeń kołnierzowych na nity lub śruby uszczelnienie kilku tysięcy połączeń było nie lada wyzwaniem. Dlatego gdy docierano do końca tego procesu, praca rzemieślników była świętowana. Świętowano tak hucznie, że trzydniowe gruzińskie wesele to przy tym kameralna impreza - żartuje Michał Więcek.

Do tradycji należało, że udaną próbę potwierdzano toastem wzniesionym wodą pochodzącą z kotła. Nie inaczej stało się podczas próby ciśnieniowej przeprowadzonej w Koksowni Przyjaźń...

Serce bloku
Podczas swojej docelowej pracy kocioł będzie wytwarzał 250 t pary na godzinę, znajdującej się pod ciśnieniem 122 barów i w temperaturze 542 st. C. Urządzenie to jest sercem bloku energetycznego. Para będzie doprowadzona do turbiny, by rozpędzić wirnik, który napędzi generator i wytworzy 71 MW energii elektrycznej. W koksowni produkuje się od 120 do 140 m sześc. gazu na godzinę. W 2014 r., po oddaniu do użytku nowego bloku, 40 proc. z tej wielkości będzie wykorzystywanych na potrzeby energetyczne, 45 proc. pochłonie proces technologiczny, a 15 proc. skierowanych zostanie na sprzedaż.

Budowa nowego bloku energetycznego posiada strategiczne znaczenie zarówno dla Koksowni Przyjaźń, jak również dla Grupy Kapitałowej JSW. Celem projektu jest zapewnienie samowystarczalności energetycznej Grupie JSW i obniżenie kosztów wytwarzania koksu, a także zmniejszanie emisji do atmosfery zanieczyszczeń pyłowo-gazowych. Wmurowania aktu erekcyjnego pod budowę bloku energetycznego dokonano 8 listopada 2012 r. Przewidywany termin oddania inwestycji do eksploatacji ma nastąpić w czerwcu 2014 r. O tym, że dobre wykorzystanie gazu koksowniczego jest pierwszym warunkiem konkurencyjności koksowni, przekonany jest prezes Przyjaźni Edward Szlęk.

- Chcę zaprosić na rozruch bloku, który nastąpi w połowie przyszłego roku. To będzie dla nas rok przełomowy, pokazujący, że Koksownia Przyjaźń będzie ubezpieczona w zakresie wykorzystania produktów węglopochodnych - mówił prezes podczas uroczystości.

Tabliczka i niklowane młotki
Po zakończeniu próby szczelności zgodność funkcjonowania kotła z obowiązującymi normami potwierdził Piotr Kukuła, dyrektor firmy certyfikującej TÜV SÜD. Po tym komunikacie na obudowie kotła umieszczona została tabliczka znamionowa. Obok Piotra Kukuły nity na jej rogach specjalnymi niklowanymi młotkami przybili prezes JSW Jarosław Zagórowski, Edward Szlęk oraz Michał Więcek. Kolejnym istotnym elementem budowy ciągu technologicznego będzie montaż turbozespołu, który rozpocznie się 15 października br., a zakończy do 31 stycznia 2014 r.Próba ciśnieniowa potwierdziła szczelność kotła w Koksowni Przyjaźń

MOŻE CIĘ ZAINTERESOWAĆ

1755950522 pelczynska

Pełczyńska-Nałęcz: Podpisałam ostatni, dziewiąty wniosek z KPO

Minister funduszy i polityki regionalnej Katarzyna Pełczyńska-Nałęcz poinformowała w środę, że podpisała ostatni, dziewiąty wniosek o płatność z Krajowego Planu Odbudowy, a jego wartość wynosi 55 mld zł.

Celem Programu Naprawczego - odbudowa pozycji gotówkowej i konkurencyjności JSW

Głównym celem Programu Naprawczego Jastrzębskiej Spółki Węglowej na lata 2026-35 w horyzoncie krótkoterminowym jest odbudowa pozycji gotówkowej i konkurencyjności spółki - zaakcentował w środę wiceprezes JSW ds. rozwoju Tomasz Gawlik. - Celem długoterminowym jest uzyskanie rentowności i konkurencyjności, która pozwoli nam stabilnie funkcjonować w koniunkturalnym otoczeniu, ale też pozwoli być stabilnym pracodawcą, zapewniając miejsca pracy i umożliwiając rozwój naszym pracownikom - dodał wiceprezes.

Za dalszy wzrost inflacji we wrześniu odpowiadają przede wszystkim ceny paliw

Za dalszy wzrost inflacji we wrześniu odpowiadają przede wszystkim ceny paliw - zauważyli w komentarzu do środowych danych GUS ekonomiści banku ING. Ich zdaniem perspektywy inflacyjne pogarszają się. W środę Główny Urząd Statystyczny podał w szybkim szacunku, że ceny towarów i usług konsumpcyjnych we wrześniu 2026 r. wzrosły rdr o 4,0 proc., wobec 3,4 proc. w sierpniu, a w porównaniu z ub. miesiącem wzrosły o 0,7 proc.

Na koniec roku liczba pracowników JSW spadnie poniżej 16 tysięcy

Na koniec 2026 r. liczba pracowników Jastrzębskiej Spółki Węglowej spadnie poniżej 16 tys. - potwierdziły w środę władze spółki. Jeszcze na koniec ubiegłego roku w JSW pracowało blisko 20,5 tys. osób.
