NIK: negatywna ocena budowy gazoportu w Świnoujściu

1330493856 termina lng polskielng pl

fot: polskielng.pl

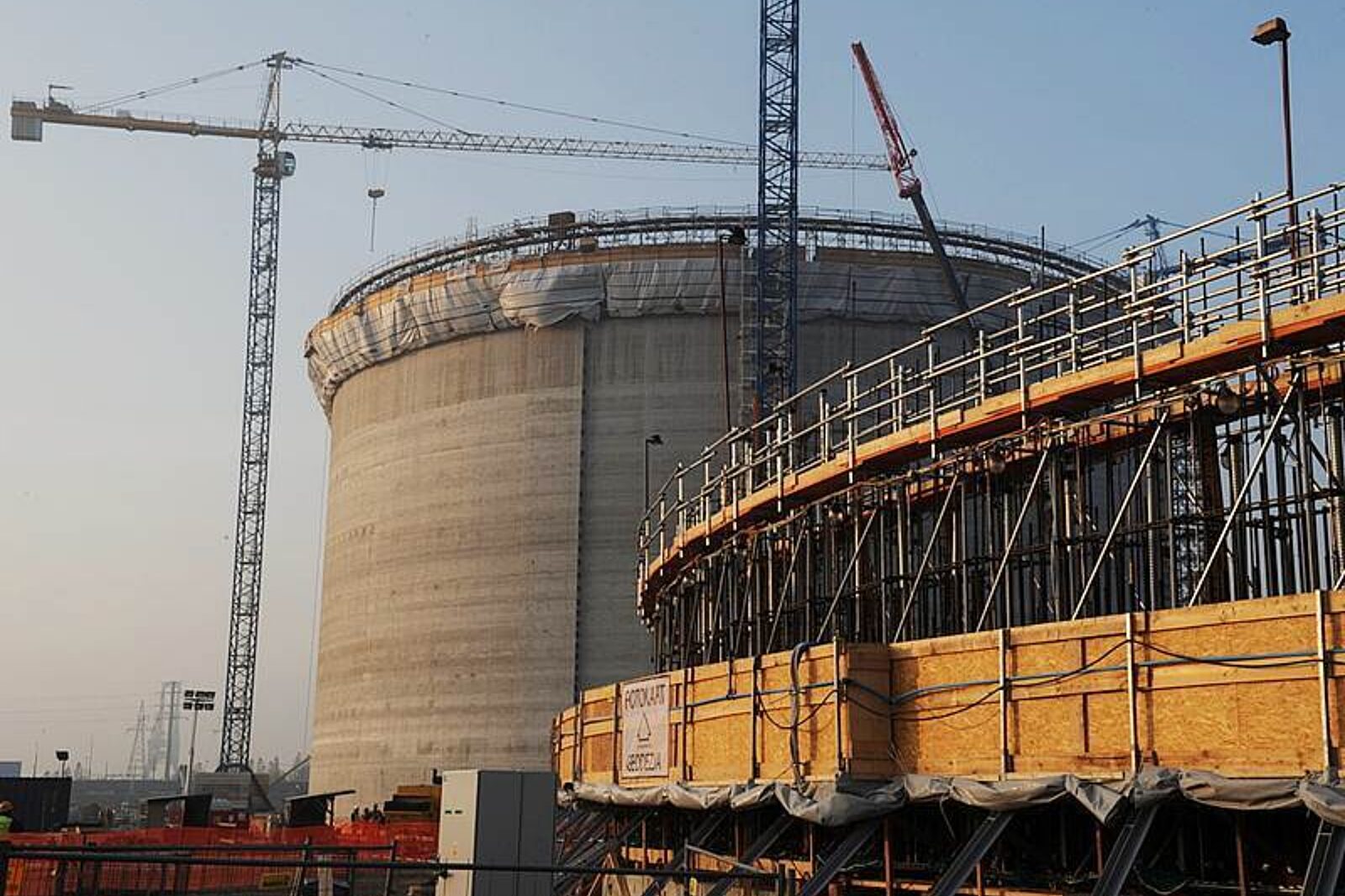

Budowa terminalu LNG w Świnoujściu rozpoczęła się w marcu 2011 roku. Jego koszt szacowany jest na 2,5 mld zł

fot: polskielng.pl

Niewłaściwa realizacja zadań przez spółki Gaz-System oraz Polskie LNG i nieskuteczny nadzór ministerstw sprawiły m.in., że wciąż nie uruchomiono gazoportu w Świnoujściu, który miał być gotowy latem 2014 r. - ocenia w opublikowanym w poniedziałek ( 2 marca) raporcie Najwyższa Izba Kontroli. Terminal będzie gotów w tym roku - zapewnia rząd.

Chodzi o terminal regazyfikacyjny skroplonego gazu ziemnego w Świnoujściu, który według pierwotnie ustalonego terminu miał zostać oddany do użytkowania na koniec czerwca 2014 r. Rząd zapewnia, że terminal będzie gotowy w tym roku.

- Inwestycja jest ukończona w prawie 95 proc., tak, że bardzo niewiele brakuje do końca. Liczę, że termin tegoroczny zostanie jak najbardziej dotrzymany. (...) Stopień zaawansowania prac jest naprawdę bardzo, bardzo duży. Pozwala myśleć, że już wkrótce ten terminal będzie służył do odbioru skroplonego gazu - powiedział szef gabinetu politycznego premier Ewy Kopacz Marcin Kierwiński w poniedziałek (2 marca) rano na antenie radiowej Jedynki.

Odnosząc się do informacji w mediach, iż MSP chciało utajnienia raportu NIK, Kierwiński stwierdził, iż "jeżeli są jakieś wątpliwości co do współpracy z wykonawcą - a są - i sprawa może gdzieś tam docelowo skończyć się w jakimś arbitrażu, to myślę, że lepiej, aby taki raport był rzeczywiście niejawny. Ale różnego rodzaju spory z wykonawcą nie zmieniają tego, że jest obowiązujący kontrakt i ten kontrakt musi być przez wykonawcę zakończony w terminie. (...) Trzymamy się wersji, że będzie to na pewno w tym roku" - zaznaczył szef gabinetu politycznego premier Kopacz.

Najwyższa Izba Kontroli w opublikowanym w poniedziałek raporcie negatywnie oceniła "brak skuteczności w osiągnięciu zaplanowanego (...) terminu" realizacji gazoportu.

"Opóźnienia w realizacji inwestycji terminalu w Świnoujściu przesuwają termin rozpoczęcia odbioru dostaw gazu LNG z Kataru oraz rodzą ryzyko utraty środków UE, wykorzystanych do współfinansowania inwestycji" - napisano w raporcie NIK.

Przekroczenie planowanego terminu odsunęło w czasie możliwość dywersyfikacji dostaw gazu poprzez umożliwienie dostaw do Polski gazu skroplonego i może też spowodować konsekwencje finansowe dla PLNG oraz PGNiG SA - dodała Izba.

Jak przypominał NIK, który przedstawiał wyniki kontroli z lat 2009-2014, inwestycja terminal w Świnoujściu została zainicjowana na podstawie uchwały Rady Ministrów w roku 2006, ale do roku 2009 nie podjęto skutecznie prac legislacyjnych, by zlikwidować bariery uniemożliwiające jej szybką realizację.

"Opóźniło to rozpoczęcie poszczególnych działań organizacyjnych i inwestycyjnych oraz miało wpływ na skrócenie czasu na wykonanie inwestycji" - oceniono.

Na te opóźnienia nałożyła się - jak stwierdziła kontrola Izby - niezgodna z harmonogramem realizacja zadań inwestycyjnych przez spółki Gaz-System oraz PLNG. Jak napisano, na poszczególnych etapach przedsięwzięcia oraz w większości składających się na nie zadań, wystąpiły nieprawidłowości skutkujące opóźnieniami w wykonaniu poszczególnych prac i w konsekwencji opóźnieniem terminu zakończenia całej inwestycji.

Raport stwiedził przy tym, że "dwa z czterech zadań inwestycyjnych (terminal LNG oraz gazociąg Świnoujście-Szczecin) zostały opóźnione w istotnym stopniu". Kolejną przyczyną opóźnień było także według NIK występowanie przez Transportowy Dozór Techniczny (TDT) w podwójnej roli przy realizacji inwestycji, co stwarzało sytuację konfliktu interesów. TDT działał bowiem zarówno jako jednostka notyfikowana, dokonująca na podstawie umowy cywilnej z generalnym realizatorem inwestycji oceny zgodności urządzeń z wymaganiami technicznymi, oraz jako państwowa jednostka inspekcyjna, wykonująca zadania w zakresie ustawowego dozoru technicznego.

MOŻE CIĘ ZAINTERESOWAĆ

Uczcili rocznicę strajku w Fazosie i opiekuna Solidarności

Z okazji 36. rocznicy strajku w Fabryce Zmechanizowanych Obudów Ścianowych Fazos w Tarnowskich Górach  w kościele pw. Piotra i Pawła odbyła się uroczysta msza święta. Pod tablicami poświęconymi strajkującym i Solidarności złożono kwiaty. W zbiegu ulic Opolskiej, Cebuli i Królika odsłonięto tablicę z nazwą skweru. Od teraz nosi on oficjalnie imię ks. Zygmunta Trochy, proboszcza parafii Piotra i Pawła w latach 1976-2006, który duszpasterską opieką objął „Solidarność”.

Kopalnia ziemowit

Kopalnia Ziemowit zmodernizowała pompownię. Będą duże oszczędności

Stabilne ciśnienie w sieci, ponad 75% mniej zużywanej energii i zwrot z inwestycji w zaledwie 15 miesięcy – takie efekty przyniesie kompleksowa modernizacja pompowni hydroforowej wraz z instalacją paneli fotowoltaicznych w Oddziale KWK Piast-Ziemowit Ruch Ziemowit – informują w Polskiej Grupy Górniczej. Inwestycja – jak dodają w PGG - nie tylko radykalnie obniży koszty eksploatacji, ale także ograniczy awaryjność i wyeliminuje ryzyko przerw w dostawach wody pitnej do sieci kopalnianej i podmiotów zewnętrznych.

Będzie wsparcie dla branż energochłonnych

Polski przemysł ma mocne fundamenty, ale świat się zmienia, dlatego uruchamiamy wsparcie dla branż energochłonnych: dopłaty do cen energii i inwestycje w transformację energetyczną - poinformował w piątek minister finansów i gospodarki Andrzej Domański.

Future Mining Forum & Expo 2026. Trzy dni o przyszłości górnictwa, surowców i przemysłu

9-11 września w Międzynarodowym Centrum Kongresowym w Katowicach odbędzie się Future Mining Forum & Expo 2026, nowe wydarzenie Grupy PTWP, które powstało na bazie ponad 40-letniej tradycji targów górniczych. To trzy dni debat, spotkań biznesowych i prezentacji technologii, podczas których górnictwo zostanie pokazane w znacznie szerszym kontekście, jako jeden z fundamentów bezpieczeństwa surowcowego, energetycznego i przemysłowego.
