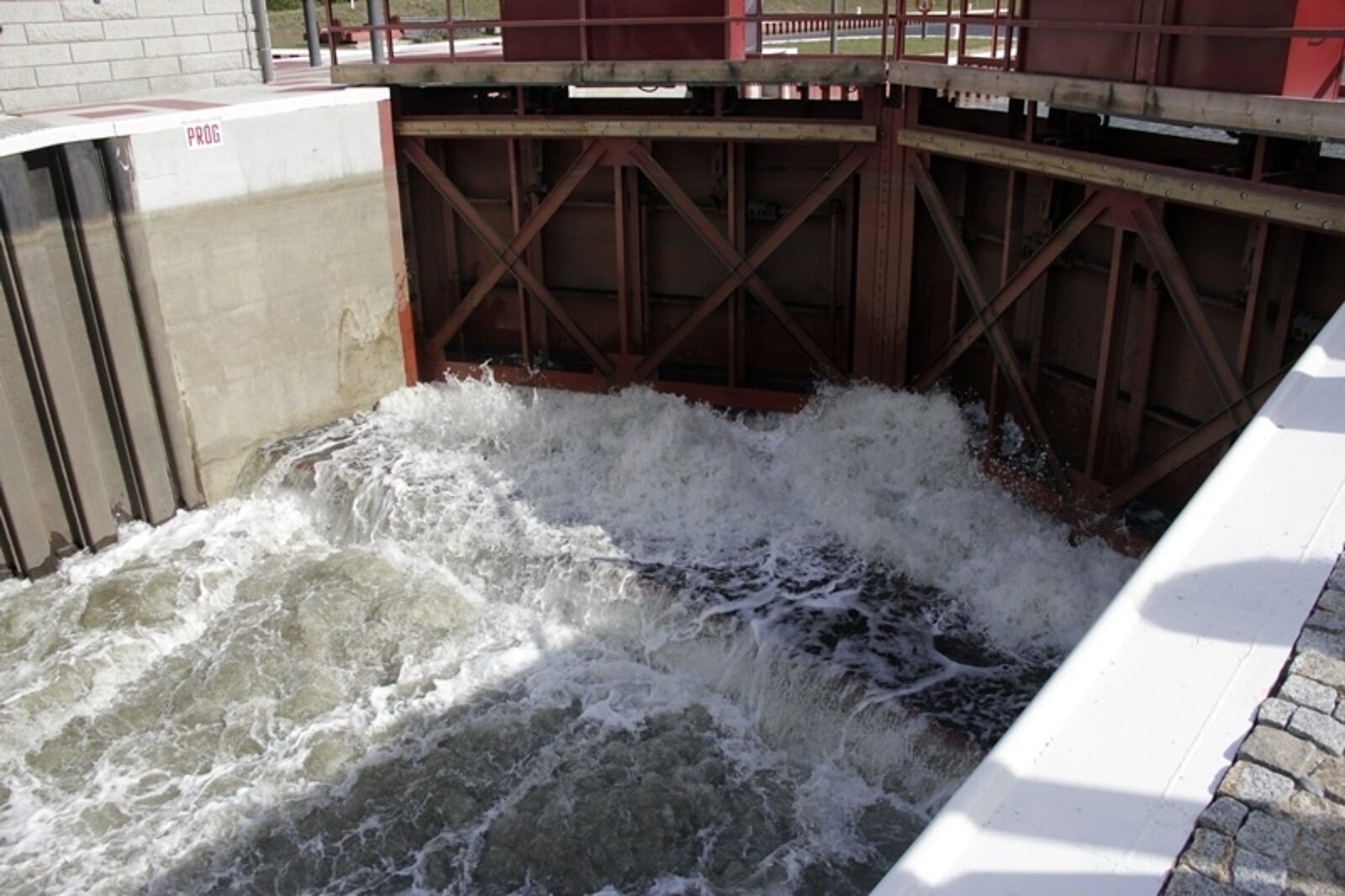

Kanał Gliwicki: cztery śluzy czekają na odnowienie

fot: Bartłomiej Szopa/ARC

Różnicę 43 m w poziomach napoczątku i końcu kanału niweluje 6 parzystych śluz, z których 4 zostały niedawno gruntownie odnowione.

fot: Bartłomiej Szopa/ARC

Cztery z sześciu śluz Kanału Gliwickiego oczekują na dokończenie lub przeprowadzenie planowanych modernizacji. W przypadku trzech z nich trwają procedury przetargowe. Sytuacja czwartej jest analizowana; w ub. tygodniu rozwiązano umowę z wykonawcą.

Kanał Gliwicki o długości ponad 41 km zbudowano w latach 1933-39 w miejsce istniejącego od początku XIX wieku Kanału Kłodnickiego. Droga wodna o szerokości od 38 m do 41 m i głębokości do 3,5 m łączy Gliwice z portem na Odrze w Koźlu i dalej, poprzez Odrę, ze Szczecinem i siecią kanałów niemieckich.

6 dwukomorowych śluz niweluje różnicę wysokości n.p.m.
Pokonanie różnicy wysokości 43,6 m na początku i końcu kanału umożliwia sześć śluz (o różnicy poziomów od 4,2 do 10,4 m). Każda z tych śluz ma dwie bliźniacze komory o długości 71,5 m i szerokości 12 m.

Kanał przez lata powojennej eksploatacji uległ dekapitalizacji. Środki administratora nie wystarczały na większe remonty i modernizacje. W ramach Programu dla Odry 2006 udało się w latach 2004-2008 wyremontować południową komorę śluzy Kłodnica. Dopiero środki unijne umożliwiły rozpoczęcie gruntownych modernizacji śluz Łabędy, Dzierżno, Rudziniec oraz Kłodnica.

Umowy na Dzierżno i Łabędy wypowiedziane
Śluzy w Rudzińcu i Kłodnicy zostały już zmodernizowane - prace zakończyły się w 2015 r. Równolegle przedstawiciele zarządzającego tą drogą wodną Regionalnego Zarządu Gospodarki Wodnej w Gliwicach (RZGW) koordynowali modernizacje śluz w Łabędach i Dzierżnie. Umowy z wybranym w 2012 r. wykonawcą prac w tych obiektach, spółką Navimor-Invest, zostały jednak wypowiedziane - dla Łabęd z końcem marca 2016 r., a dla Dzierżna - 23 czerwca tego roku.

Jak poinformowała PAP we wtorek rzeczniczka gliwickiego RZGW Linda Hofman, prace na śluzie Łabędy będą kontynuowane po zakończeniu procedury wyboru wykonawcy na dokończenie robót, która właśnie trwa, a na śluzie Dzierżno - po wykonaniu inwentaryzacji i wyborze najkorzystniejszego wariantu realizacji.

Aneksy zapewniają pieniądze
Hofman zapewniła, że finansowanie obu inwestycji jest zapewnione i ich realizacja nie jest zagrożona. W kwietniu tego roku aneksowano bowiem umowę o dofinansującym je projekcie: "Modernizacja śluz odrzańskich na odcinku będącym w zarządzie RZGW Gliwice - przystosowanie do III klasy drogi wodnej (Etap I - PAP). Faza II".

Finansowany ze środków Programu Operacyjnego Infrastruktura i Środowisko projekt o wartości 50,5 mln zł (przy wsparciu z UE na poziomie 40,8 mln zł) zakładał pierwotnie jego przeprowadzenie w latach 2016-2017. Aneks wydłużył termin tzw. kwalifikowania wydatków do końca 2018 r. Maksymalna kwota wydatków kwalifikowanych to 48,7 mln zł.

W kolejce Nowa Wieś i Sławięcice
Środkami POIiŚ finansowany jest też kolejny projekt: "Modernizacja śluz odrzańskich na odcinku będącym w zarządzie RZGW Gliwice - przystosowanie do III klasy drogi wodnej - etap II". Na podstawie umowy z grudnia ub. roku zapewnia on - przy wartości 110,1 mln zł - 93,6 mln zł dofinansowania z UE na przewidziane do 2020 r. remonty śluz Nowa Wieś oraz Sławięcice.

W poprzednich latach w obu tych obiektach prowadzono już prace. Według wcześniejszych informacji z realizacji Programu dla Odry w latach 2012-2013 na śluzie Sławięcice prowadzono "roboty budowlano-montażowe", a w 2014 r. "wykonano roboty przygotowawcze dla modernizacji komory południowej, polegające na przebudowie awanportu górnego i dolnego". W 2014 r. zakończono też prace przygotowawcze przy śluzie Nowa Wieś, "polegające na modernizacji kierownic i cypla awanportu górnego".
