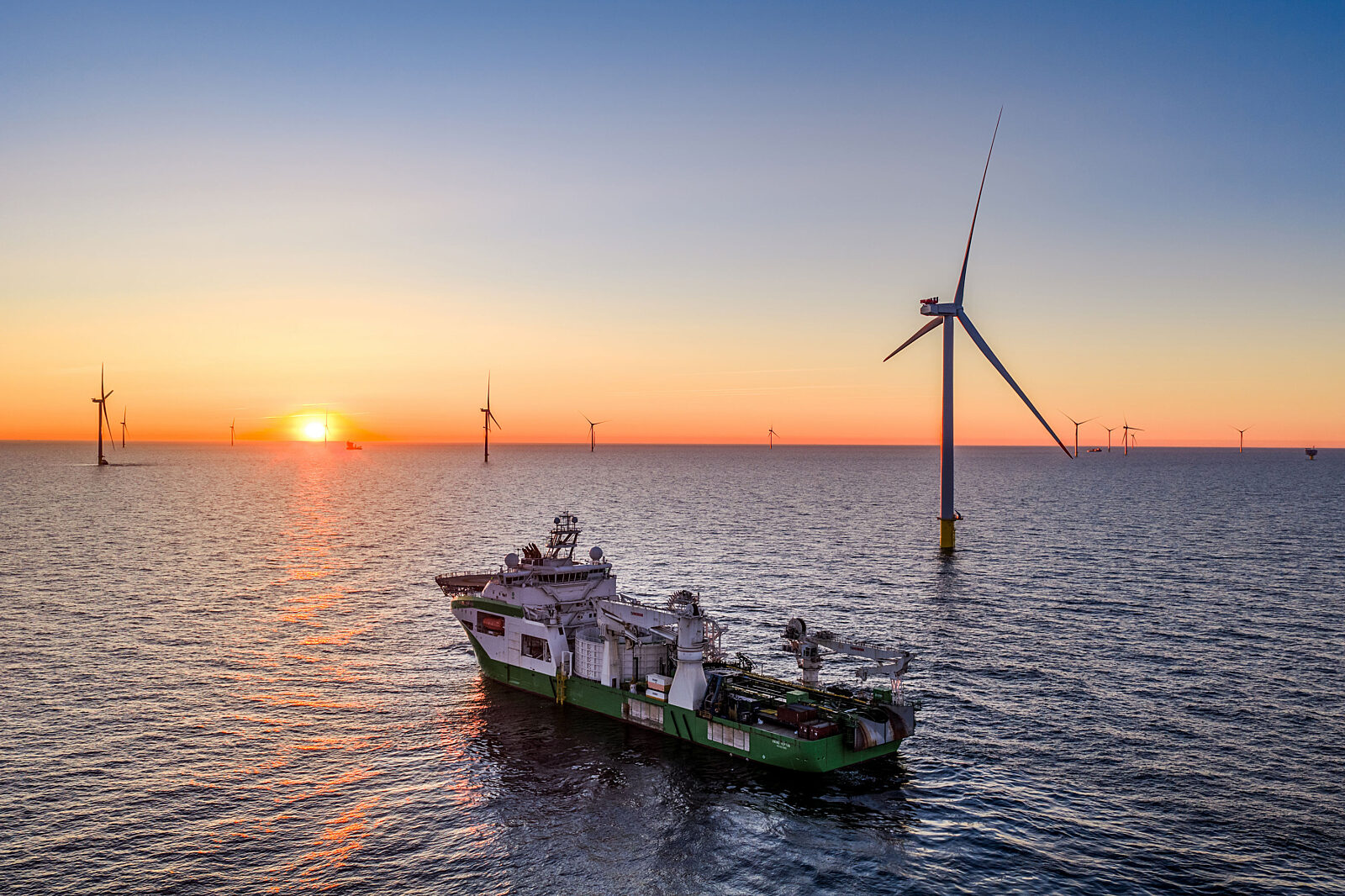

Historyczny moment. Prąd z Bałtyku popłynął do Polski

Energia wyprodukowana przez morską farmę wiatrową Baltic Power popłynęła do krajowej sieci elektroenergetycznej. To historyczny moment dla polskiej energetyki i jedna z ostatnich faz realizacji pierwszej polskiej farmy wiatrowej na Bałtyku. Na morzu zainstalowano 54 z 76 turbin, pierwsze z nich już produkują energię elektryczną, a zakończenie budowy planowane jest jesienią tego roku.

fot: Orlen

Orlen realizuje największy w historii polskiej energetyki program inwestycyjny

fot: Orlen

Energia wyprodukowana przez morską farmę wiatrową Baltic Power popłynęła do krajowej sieci elektroenergetycznej. To historyczny moment dla polskiej energetyki i jedna z ostatnich faz realizacji pierwszej polskiej farmy wiatrowej na Bałtyku. Na morzu zainstalowano 54 z 76 turbin, pierwsze z nich już produkują energię elektryczną, a zakończenie budowy planowane jest jesienią tego roku.

– Orlen realizuje największy w historii polskiej energetyki program inwestycyjny. Wydamy na niego łącznie nawet 380 mld zł. Po raz kolejny pokazujemy realne efekty naszych działań. Prace na morzu ruszyły na początku 2025 r., a pierwszy prąd już trafił do sieci. To właśnie jest energia jutra. Sprawnie realizowane ambitne inwestycje, które zwiększają bezpieczeństwo energetyczne i pozwolą na oferowanie najniższych możliwych cen. Baltic Power to inwestycja, która będzie pracować przez dziesięciolecia – nie tylko dostarczy energię i wzmocni bezpieczeństwo, ale wesprze budowę nowego sektora polskiej gospodarki. Równolegle rozwijamy krajowy łańcuch dostaw i kompetencje, które pozostaną w Polsce długo po zakończeniu budowy tej farmy. To wartość, której nie mierzy się wyłącznie megawatami, ale także trwałym impulsem dla rozwoju kraju – mówi Ireneusz Fąfara, prezes Orlenu.

Osiągnięty etap tzw. First Power oznacza uruchomienie produkcji energii przez pierwszą turbinę oraz rozpoczęcie stopniowego oddawania farmy do eksploatacji. W kolejnych tygodniach następne turbiny będą przechodzić rozruch i testy. Co ważne – wytwarzana przez nie energia będzie już trafiać do krajowej sieci elektroenergetycznej. Baltic Power zaczyna zasilać domy Polaków. Równolegle weryfikowana jest cała infrastruktura – od turbin i morskich stacji elektroenergetycznych, przez lądową stację elektroenergetyczną, po systemy sterowania. Wraz z postępem prac moc farmy będzie stopniowo rosła, aż osiągnie docelowe 1,2 GW. To pierwsza tego typu operacja realizowana w Polsce.

Kampania instalacyjna jest zaawansowana w ponad 80 proc. Na morzu posadowiono już 54 turbiny, ułożono wszystkie kable wewnętrzne i eksportowe o łącznej długości 350 km oraz zakończono montaż obu morskich stacji elektroenergetycznych. Gotowa jest również cała infrastruktura lądowa, w tym stacja elektroenergetyczna w gminie Choczewo. Równolegle na obszarze inwestycji działa kilkadziesiąt wyspecjalizowanych jednostek realizujących montaż, testy i odbiory kolejnych elementów farmy.

Od ubiegłego roku funkcjonuje już baza serwisowa Baltic Power w Łebie, która obecnie wspiera budowę, a po zakończeniu inwestycji przez około 30 lat będzie odpowiadać za obsługę i utrzymanie farmy. Działa tam również Morskie Centrum Koordynacyjne, z którego zarządzany jest ruch jednostek pracujących na obszarze inwestycji. W realizację projektu zaangażowano już ponad 100 statków oraz ponad 5,3 tys. członków załóg i wykonawców.

Czas na kolejne etapy

Docelowo na farmie będzie pracować 76 turbin o mocy 15 MW każda, co zapewni łączną moc około 1,2 GW. Baltic Power będzie wytwarzać około 4 TWh energii elektrycznej rocznie, co pokryje ok. 3 proc. obecnego krajowego zapotrzebowania na prąd. To ilość odpowiadająca potrzebom ponad 1,5 mln gospodarstw domowych. Farma o powierzchni 130 km2, zlokalizowana około 23 km od brzegu na wysokości Choczewa i Łeby, wykorzystuje jedne z największych i najbardziej zaawansowanych turbin na świecie, które zostały wyposażone w gondole wyprodukowane w Polsce. Energia wytworzona przez farmę Baltic Power ograniczy emisję nawet 2,8 mln ton CO2 rocznie w porównaniu z produkcją energii z konwencjonalnych źródeł.

Równolegle z pracami rozruchowymi infrastruktura farmy przejdzie kolejne inspekcje i testy wydajności, uzyska wymagane pozwolenia na użytkowanie oraz zakończy proces certyfikacji prowadzony przez niezależnego audytora. Będą to pierwsze w Polsce tego typu postępowania administracyjne. Po sfinalizowaniu budowy ostatnim etapem będzie uzyskanie koncesji na wytwarzanie energii elektrycznej wydawanej przez Urząd Regulacji Energetyki.
