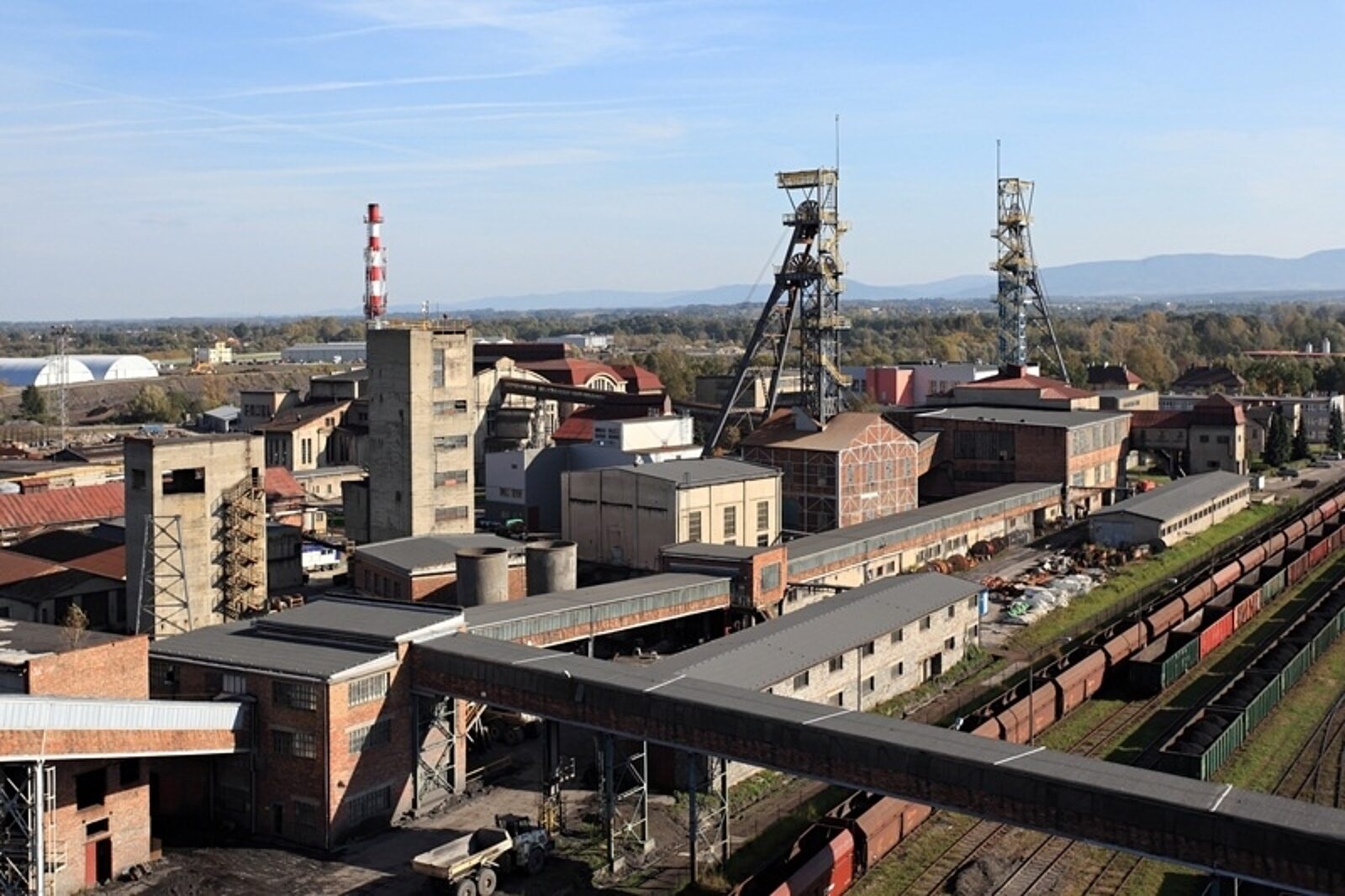

PG SILESIA: fedrowanie z dwóch ścian

1443253063 pg silesia arc pg silesia

fot: ARC PG SILESIA

W grudniu br. minie pięć lat od momentu, gdy kopalnia Silesia stała się samodzielnym zakładem górniczym

fot: ARC PG SILESIA

W czechowickim zakładzie górniczym PG SILESIA ruszyło wydobycie ze ściany 334 (2). Prowadzone jest systemem ścianowym z zawałem stropu, w I stopniu zagrożenia wodnego, IV kategorii zagrożenia metanowego oraz klasie B zagrożenia wybuchem pyłu węglowego. Zgodnie z planem ruchu kopalni na lata 2014-16 wybieg ściany będzie wynosił 518 m, natomiast furta eksploatacyjna nie może przekroczyć 2,60 m.

To czwarta ściana, a właściwie druga część czwartej ściany w prawie pięcioletniej historii PG SILESIA. Należy zdecydowanie do najtrudniejszych ze względu na warunki geologiczno-górnicze.

- Pokład 330 w rejonie eksploatowanej ściany zalega bardzo nieregularnie i należy spodziewać się zaburzeń pokładu w postaci przefałdowań, fleksur i nasunięć. Oprócz zjawisk tektoniki ciągłej, w ścianie pojawić się może tektonika nieciągła w postaci uskoków normalnych i odwróconych, niestwierdzonych dotychczas wyrobiskami przyścianowymi oraz eksploatacją pokładów wyżej zalegających, o zrzutach do ok. 1,5 m. Skomplikowana tektonika może powodować trudności z utrzymaniem stropu, a występowanie kawern i licznych opadów będzie utrudniać eksploatację - ocenia Jacek Nowak, kierownik Działu Mierniczo-Geologicznego w PG SILESIA.

W 2013 r. w rejonie ściany nr 334 (2) wykonano badania sejsmiczne w celu szczegółowego rozpoznania budowy geologicznej w polu ściany, które potwierdziły brak występowania zaburzeń typu uskokowego o zrzutach przekraczających grubość pokładu, tj. ok. 2,50 m. Według raportu ekspertów zjawiska hydrogeologiczne w ścianie 334 (2) występować mogą w postaci wykropleń i wycieków ze stropu w rejonie skrzyżowania ściany z chodnikiem podścianowym, które w normalnych warunkach osiągać mogą natężenie do 0,1 m sześc. na minutę i pochodzić będą z wyżej zalegającej warstwy piaskowca.

- Istnieje też duże prawdopodobieństwo, że w rejonie wystąpienia krawędzi zrobów pokładów wyżej zalegających pojawią się dopływy wody do ok. 50 dm sześc. na minutę oraz zwiększone dopływy metanu. Opisywany rejon ściany 334 (2) nie jest za to zagrożony dopływem wód słonych ze strony podziemnych i powierzchniowych zbiorników wodnych - dodaje Nowak.

W lutym br. rozpoczęto fedrowanie ze ściany nr 102 w pokładzie 325/1. Ściana o średniej długości ok. 245 m oraz wybiegu 1554 m według założeń ma osiągać średnio ok. 130 m postępu na miesiąc. Wydobycie prowadzone jest systemem ścianowym z zawałem stropu na średniej głębokości 643 m (max ok. 707 m) względem powierzchni terenu. Średnie nachylenie pokładu kształtuje się w zakresie od 10 do 15 st. W marcu br. ustanowiono tutaj miesięczny rekord postępu ściany - 180 m.

- Mimo niezwykle trudnej sytuacji, z którą mamy do czynienia na rynku węgla, PG SILESIA konsekwentnie realizuje założony plan. Rozpoczęcie wydobycia z drugiej części ściany 334 zaplanowano na okres wakacyjny, cieszy zatem fakt, że pomimo urlopów plan został zrealizowany. Cały czas pracujemy także nad optymalizacją kosztów i poprawą efektywności. Głęboko wierzymy w to, że sytuacja polskiego górnictwa ulegnie poprawie, a wtedy musimy być gotowi. Będziemy zatem konsekwentni w realizacji zaplanowanych założeń - dodaje Michal Heřman, prezes zarządu PG SILESIA.

Bieżący rok będzie najprawdopodobniej pierwszym, w którym wydobycie z dwóch ścian czechowickiej kopalni będzie prowadzone równocześnie przez cały rok. Przypomnijmy zatem, że w ciągu pięciu lat w zakład zainwestowano już ponad 1 mld zł. W 2015 r. wydajność na jednego pracownika ma przekroczyć poziom 1000 t.
