Modernizacja w kopalni „KrupińskI”

Krupinski zasilanie RS

fot: Ryszrad Stelmaszczyk

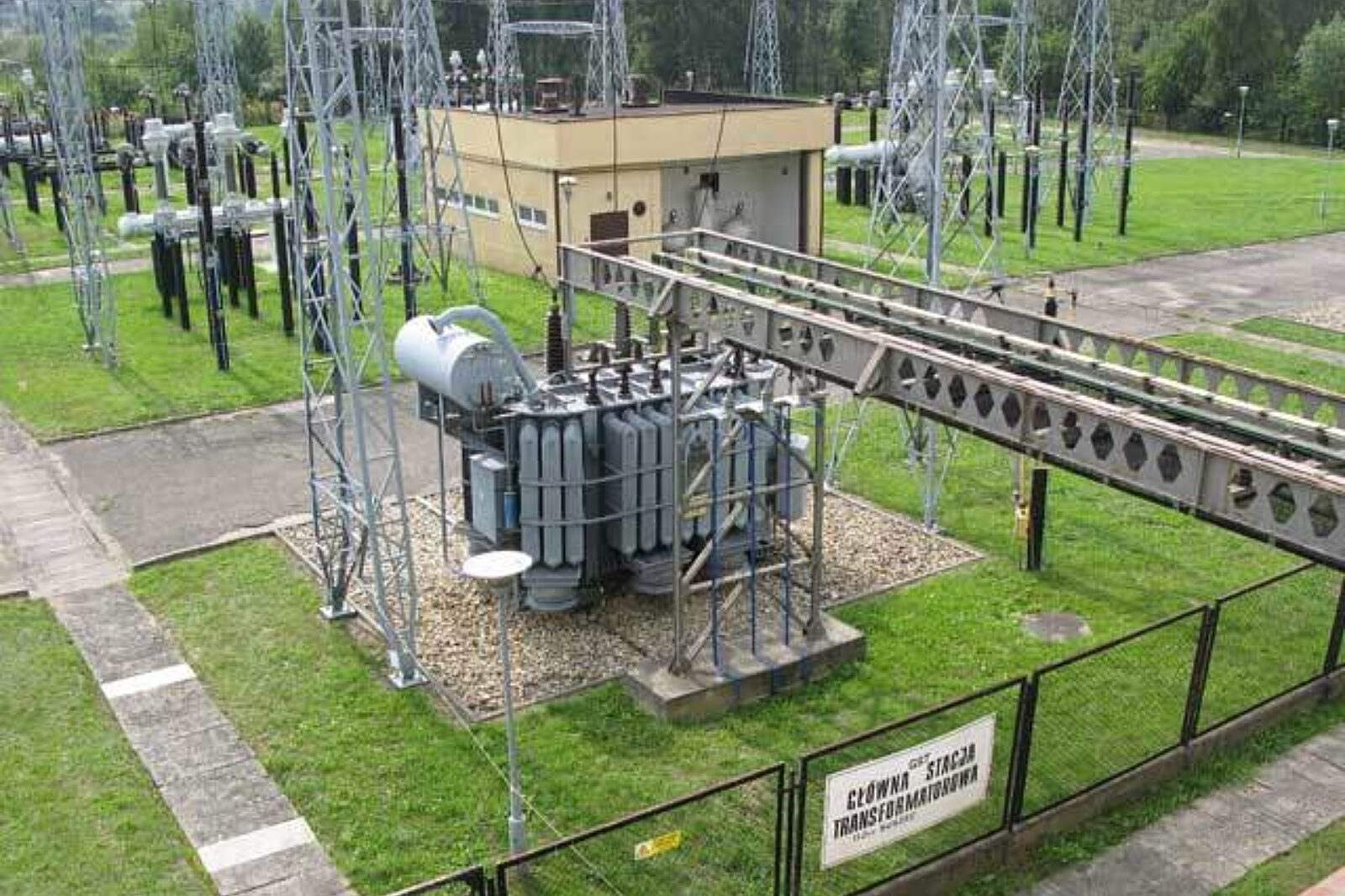

Po częściowym zmodernizowaniu w 2008 r. stacji 110/6 kV Suszec, znacząco wzrósł poziom bezpieczeństwa pracy urządzeń

fot: Ryszrad Stelmaszczyk

Kopalnia posiada dwie napowietrzne stacje transformatorowo-rozdzielcze 110/6 kV – Suszec i Żabiniec, oraz jedną stację wentylatorów głównych. Te urządzenia są eksploatowane już od 30 lat. Aby zminimalizować awaryjność i zapewnić ciągłość pracy, konieczna była ich modernizacja.

– W takim przypadku zazwyczaj są dwie możliwości – mówi Andrzej Bieniek, kierownik działu energomechanicznego w kopalni „Krupiński”. – Albo wykonujemy kompleksową modernizację na dużą skalę, realizowaną w krótkim okresie, albo rozkładamy ją w czasie, na przykład na kilka lat. W pierwszym przypadku potrzebne są duże środki finansowe, ale po zrealizowaniu przedsięwzięcia zapominamy o problemie. W drugim – jednorazowe wydatki są mniejsze, ale aby osiągnąć cel, potrzeba dużej determinacji, konsekwencji i wytrwałości w kontynuowaniu prac modernizacyjnych.

Wybrano drugą możliwość

W kopalni „Krupiński”, która dysponuje szczupłym budżetem na inwestycje, wybrano drugą możliwość. Dlatego modernizacja obiektów zasilania wymagała szeroko zakrojonych zabiegów organizacyjnych oraz mobilizacji ze strony pracowników działów: Energomechanicznego oraz Przygotowania Produkcji i Inwestycji, który zamiast jednej umowy musiał przygotować i zrealizować ich wiele.

– Modernizację zaczynaliśmy od urządzeń najistotniejszych, gdzie notowaliśmy sporo awarii – informuje Ryszard Kasiorowski, nadsztygar urządzeń elektrycznych na powierzchni i zakładu przeróbczego. – One stwarzały zagrożenie, bo brak zasilania, to problemy z przewietrzaniem, co w kopalni metanowej jest bardzo niebezpieczne.

W latach 2004–2005 wykonano prace modernizacyjne w głównych stacjach transformatorowo–rozdzielczych 110/6 kV. Zmodernizowano w nich układ rejestracji zakłóceń sieciowych, wymieniono izolatory porcelanowe w łańcuchach odciągowych oszynowania obydwu stacji na izolatory nowe – kompozytowe, zmodernizowano obwody zasilania i sterowania prądu stałego, wyposażając je w układ lokalizacji uszkodzeń izolacji doziemnej.

W 2006 r. wykonana została modernizacja rozdzielni 6 kV wentylatorów głównych. Dodatkowo wyposażono ją w sekcję składającą się z pięciopolowej rozdzielnicy UniSwitch. Zmodernizowano także transformator potrzeb własnych 100 kVA i instalację oświetlenia.

Inwestycja ta umożliwiła wykonywanie okresowych kontroli rozdzielni 6 kV bez konieczności wyłączania dwóch wentylatorów głównych. Dodatkowo zmodernizowane zostały w znacznym stopniu obwody zasilania i sterowania wentylatora głównego nr 3.

Podniesienie poziomu bezpieczeństwa

– Było to niezbędne, bo kopalnia ma tylko jedną stację wentylatorów i niezawodność pracy aparatury zasilającej oraz sterowniczej jest konieczna, aby zapewnić bezpieczną pracę na dole – podkreśla nadsztygar Kasiorowski. W 2007 r. zrealizowana została dalsza, częściowa modernizacja stacji 110/6 kV Żabiniec.
Kolejny krok do przodu kopalnia wykonała w 2008 r., modernizując częściowo stację 110/6 kV Suszec. Ta inwestycja miała znaczący wpływ na podniesienie poziomu bezpieczeństwa pracy urządzeń.

– W tym roku rozpoczęliśmy procedury związane wymianą odgromników zaworowych na ograniczniki przepięć i modernizację oświetlenia w stacji transformatorowo–rozdzielczej Żabiniec – informuje Kasiorowski. – Prace te podyktowane są doświadczeniami eksploatacyjnymi oraz tym, że urządzenia już się starzeją.

Kopalnia ma opracowane plany przedsięwzięć modernizacyjnych na lata 2010–2012, które mają podnieść jeszcze bardziej poziom bezpieczeństwa eksploatacji obiektów podstawowych, w tym zasilana głównego i stacji wentylatorów głównych.

– Dysponując określonymi, nie za dużymi środkami finansowymi, wykonaliśmy po 2000 roku wiele działań modernizacyjnych. Tam, gdzie poszczególne etapy modernizacji udało się zakończyć, mamy satysfakcję z dobrze wykonanej pracy i przekonanie, że zmodernizowane urządzenia oraz instalacje będą nam dobrze służyć przez następne lata. Natomiast tam, gdzie prace zostały ledwie rozpoczęte, będziemy dążyć do ich kontynuacji – podsumowuje nadsztygar Kasiorowski. Rs


MOŻE CIĘ ZAINTERESOWAĆ

ARP bada możliwości produkcji komponentów turbiny wiatrowej w Polsce

Powołany przez Agencję Rozwoju Przemysłu zespół bada potencjał krajowego przemysłu do skonstruowania komponentów turbiny wiatrowej, przy czym inicjatywa jest na bardzo wstępnym etapie - poinformowała  rzeczniczka prasowa ARP Katarzyna Frendl.

Wyższy II próg podatkowy? Domański: Pracujemy nad tym, aby było to możliwe w tej kadencji

Trwają prace nad projektem budżetu na 2027 r. i propozycjami zmian w systemie podatkowym - poinformował we wtorek minister finansów i gospodarki Andrzej Domański, pytany o ewentualną podwyżkę drugiego progu podatkowego.

Historyczna twierdza w Siewierzu do remontu. Duże wsparcie z budżetu województwa

Zamek Biskupów Krakowskich w Siewierzu zostanie wyremontowany – informują w Urzędzie Marszałkowskim Województwa Śląskiego. - Obiekt ten ma fundamentalne znaczenie dla polskiego dziedzictwa narodowego - zaznaczają w urzędzie.

Nie trzeba wychodzić w upał. ZUS przypomina o e-wizycie

Zamiast wychodzić z domu podczas fali upałów, by skonsultować się z ekspertem Zakładu Ubezpieczeń Społecznych, można wybrać bezpieczną i wygodną rozmowę online – przypominają w ZUS. E-wizyta pozwala na kontakt z doradcą z każdego miejsca na świecie, wystarczy smartfon lub komputer z kamerą i dostęp do internetu.
