Chorzów: na Śląskim wreszcie zaczęli budować dach

fot: Andrzej Bęben/ARC

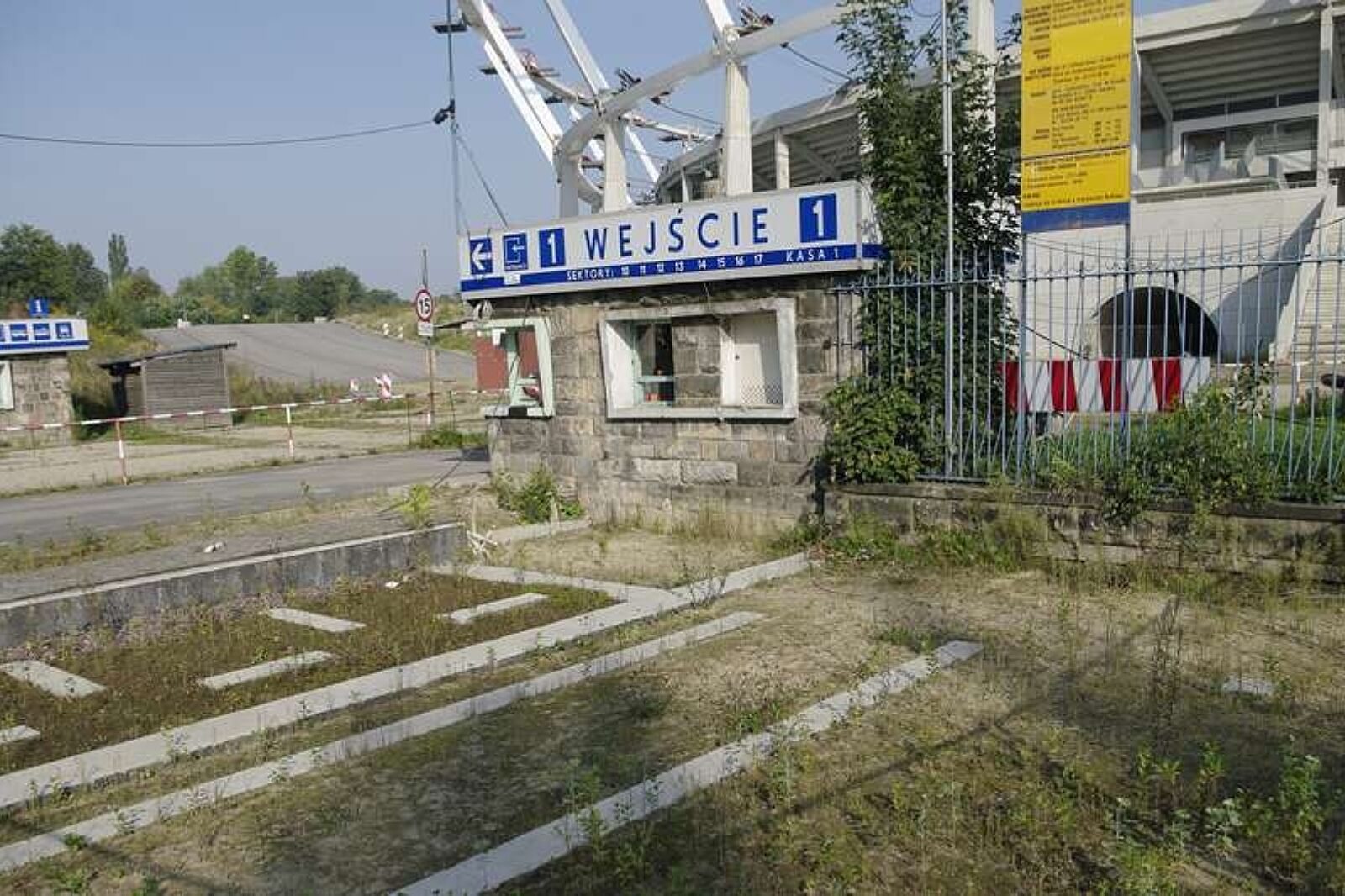

Stadion Śląski jest zamknięty od jesieni 2009 r., kiedy rozpoczął się końcowy etap jego modernizacji, czyli przede wszystkim montaż dachu

fot: Andrzej Bęben/ARC

Na modernizowanym Stadionie Śląskim w Chorzowie rozpoczęła się skomplikowana operacja "big lift", czyli podnoszenia ważącej ponad 800 ton konstrukcji dachu na koronę obiektu. Potrwa to około dwóch tygodni - podał Urząd Marszałkowski Województwa Śląskiego.

Cała konstrukcja, centymetr po centymetrze, przez kilkanaście dni będzie wciągana specjalnym systemem podnośników na wysokość 28 metrów. Cztery lata temu podczas podobnej operacji doszło do awarii, która znacząco opóźniła termin oddania obiektu do użytku.

Postęp prac można śledzić dzięki zainstalowanym na stadionie kamerom. Obraz z kamer pokazywany jest na stronie internetowej Województwa Śląskiego. Można na niej zobaczyć zdjęcia z placu budowy, aktualizowane co trzy minuty. Po zakończeniu podnoszenia dachu zarejestrowane obrazy zostaną złożone w film pokazujący całą operację w przyspieszonym tempie.

Konstrukcja linowa zadaszenia Stadionu Śląskiego składa się z 40 lin promieniowych górnych i 40 lin promieniowych dolnych, 320 lin-wieszaków, łączących górne i dolne liny, 40 stalowych łączników i 8 lin tworzących pierścień wewnętrzny rozciągany. Całkowita długość lin wynosi ok. 11 km. Podniesienie konstrukcji dachu polegać będzie na jednoczesnym podciągnięciu każdej z 40 lin napinających wiązary radialne przy pomocy siłowników, wpięcia do pierścieni ściskanych stadionu na poziomie ok. 50 m oraz lin nośnych na poziomie 30 m.

Kiedy konstrukcja będzie już na właściwym miejscu, zostanie na niej ułożone poliwęglanowe pokrycie, o powierzchni 43 tys. m kw. Masa całego dachu wraz z pokryciem to ponad 830 ton. W ostatniej fazie prac zostanie zamontowany system monitoringu obciążenia konstrukcji. Jest to istotne z punktu widzenia oceny prawidłowości pracy konstrukcji w trakcie jej eksploatacji, a w szczególności pracy w warunkach ekstremalnych, tj. w okresie zimowym lub przy ponadnormatywnych opadach śniegu i wichurach. Całość tych prac ma być gotowa przed zimą, w listopadzie - podał Urząd Marszałkowski.

Stadion Śląski jest zamknięty od jesieni 2009 r., kiedy rozpoczął się końcowy etap jego modernizacji, czyli przede wszystkim montaż dachu. Zasadnicze prace przy przebudowie wstrzymano w lipcu 2011 r. Tuż przed zakończeniem podnoszenia linowej konstrukcji dachu pękły dwa z 40 zastosowanych "krokodyli" - uchwytów łączących liny promieniowe dachu z jego wewnętrznym pierścieniem. Po awarii prace zmierzające do wznowienia budowy przyspieszyły w drugiej połowie 2013 r.

Budowę kontynuuje obecnie niemiecka firma Pfeifer Seil und Hebetechnik. Wartość jej prac to 70 mln zł netto (84 mln zł brutto). Obecny szacunkowy koszt całego zadania związanego z budową zadaszenia stadionu (wraz z inną infrastrukturą) wynosi ok. 586 mln zł. Planowany termin zakończenia całej inwestycji to koniec 2016 r.
