Świnoujście: ruszyło betonowanie ścian terminalu LNG

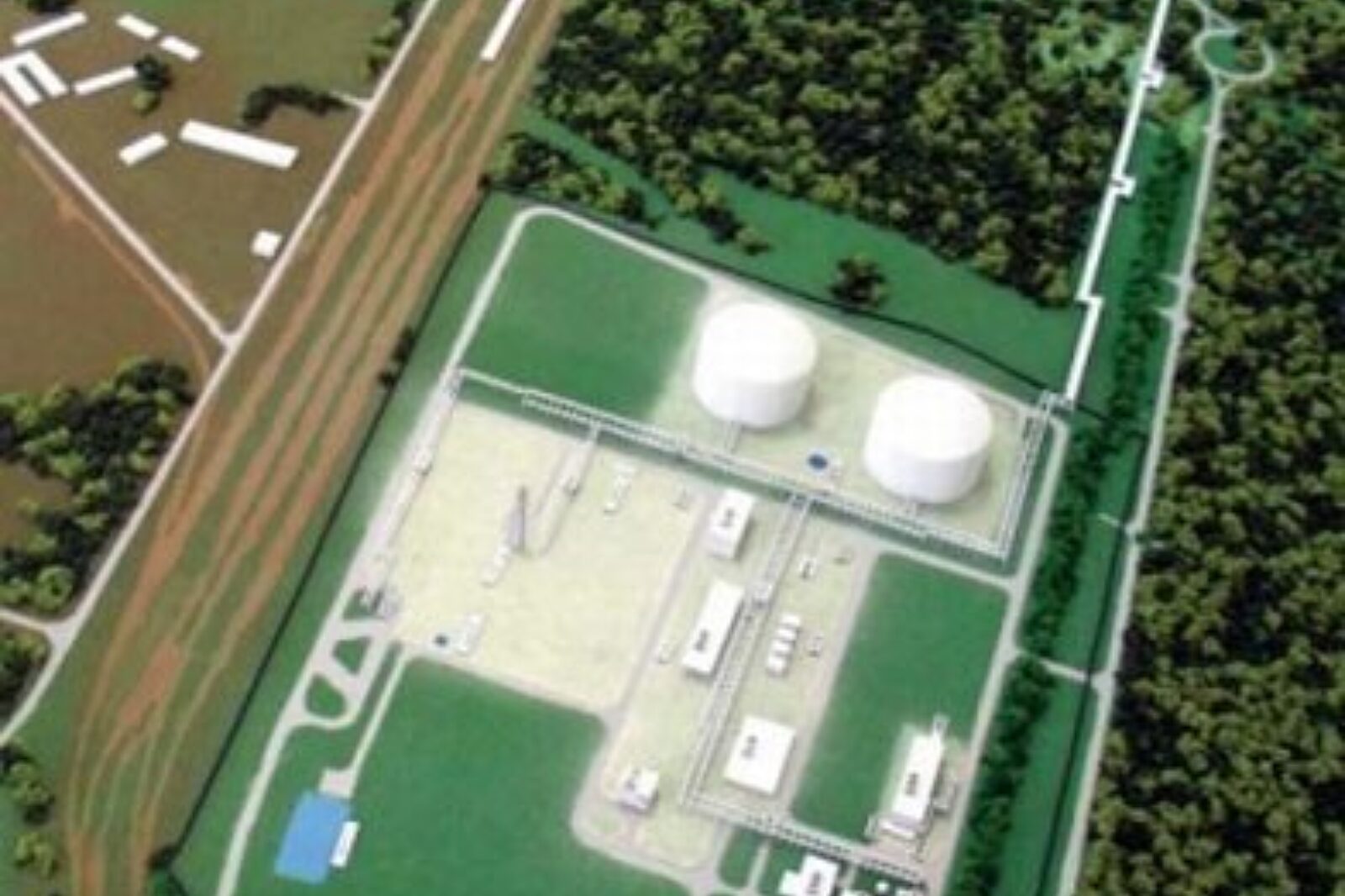

Makieta swinoujscie lng polskielng pl

fot: polskielng.pl

Budowa terminalu gazowego LNG w porcie zewnętrznym w Świnoujściu ma zostać zakończona w 2014 roku

fot: polskielng.pl

We wtorek (4 października) w Świnoujściu rozpoczęło się betonowanie ścian zbiorników skroplonego gazu terminalu LNG, do planowego jego uruchomienia zostało 1000 dni - podała budująca terminal spółka Polskie LNG.

Zbiorniki powstaną jeszcze w tym roku - będą miały cylindryczny kształt, wysokość 40 i średnicę 80 metrów - poinformowała Małgorzata Przedrzymirska z Polskiego LNG. Przypomniała, że przed dwoma miesiącami na placu budowy rozpoczęto betonowanie fundamentów.

Do wznoszenia ścian zbiorników w Świnoujściu wykorzystano metodę betonowania ciągłego za pomocą szalunku ślizgowego. Budowa trwa przez całą dobę. Ściany są też na bieżąco zbrojone. Szalunki, do których wlewany jest beton są unoszone hydraulicznie. Szalunki ślizgowe przyjechały do Świnoujścia z Austrii.

We wnętrzu betonowych zbiorników zostaną zainstalowane stalowe zbiorniki na skroplony gaz ziemny. Będzie on utrzymywany w temperaturze minus 162 stopni Celsjusza. Stalowe zbiorniki będą konstruowane na miejscu w Świnoujściu. Mają być wykonane ze stali kriogenicznej - materiału zachowującego właściwości mechaniczne w warunkach niskich temperatur - podała Przedrzymirska.

Po skropleniu gaz redukuje swą objętość ponad 600 razy i można go transportować w zbiornikach statków. W Świnoujściu będzie przeładowywany do powstających zbiorników i regazyfikowany przed wpuszczeniem go do krajowej sieci przesyłowej.

MOŻE CIĘ ZAINTERESOWAĆ

1755950522 pelczynska

Pełczyńska-Nałęcz: Podpisałam ostatni, dziewiąty wniosek z KPO

Minister funduszy i polityki regionalnej Katarzyna Pełczyńska-Nałęcz poinformowała w środę, że podpisała ostatni, dziewiąty wniosek o płatność z Krajowego Planu Odbudowy, a jego wartość wynosi 55 mld zł.

Celem Programu Naprawczego - odbudowa pozycji gotówkowej i konkurencyjności JSW

Głównym celem Programu Naprawczego Jastrzębskiej Spółki Węglowej na lata 2026-35 w horyzoncie krótkoterminowym jest odbudowa pozycji gotówkowej i konkurencyjności spółki - zaakcentował w środę wiceprezes JSW ds. rozwoju Tomasz Gawlik. - Celem długoterminowym jest uzyskanie rentowności i konkurencyjności, która pozwoli nam stabilnie funkcjonować w koniunkturalnym otoczeniu, ale też pozwoli być stabilnym pracodawcą, zapewniając miejsca pracy i umożliwiając rozwój naszym pracownikom - dodał wiceprezes.

Za dalszy wzrost inflacji we wrześniu odpowiadają przede wszystkim ceny paliw

Za dalszy wzrost inflacji we wrześniu odpowiadają przede wszystkim ceny paliw - zauważyli w komentarzu do środowych danych GUS ekonomiści banku ING. Ich zdaniem perspektywy inflacyjne pogarszają się. W środę Główny Urząd Statystyczny podał w szybkim szacunku, że ceny towarów i usług konsumpcyjnych we wrześniu 2026 r. wzrosły rdr o 4,0 proc., wobec 3,4 proc. w sierpniu, a w porównaniu z ub. miesiącem wzrosły o 0,7 proc.

Na koniec roku liczba pracowników JSW spadnie poniżej 16 tysięcy

Na koniec 2026 r. liczba pracowników Jastrzębskiej Spółki Węglowej spadnie poniżej 16 tys. - potwierdziły w środę władze spółki. Jeszcze na koniec ubiegłego roku w JSW pracowało blisko 20,5 tys. osób.
