PGE: pierwsze rozpalenie nowego kotła w Elektrowni Opole

1542357751 bloki 5 6 elektrownia opole pge

fot: PGE GiEK

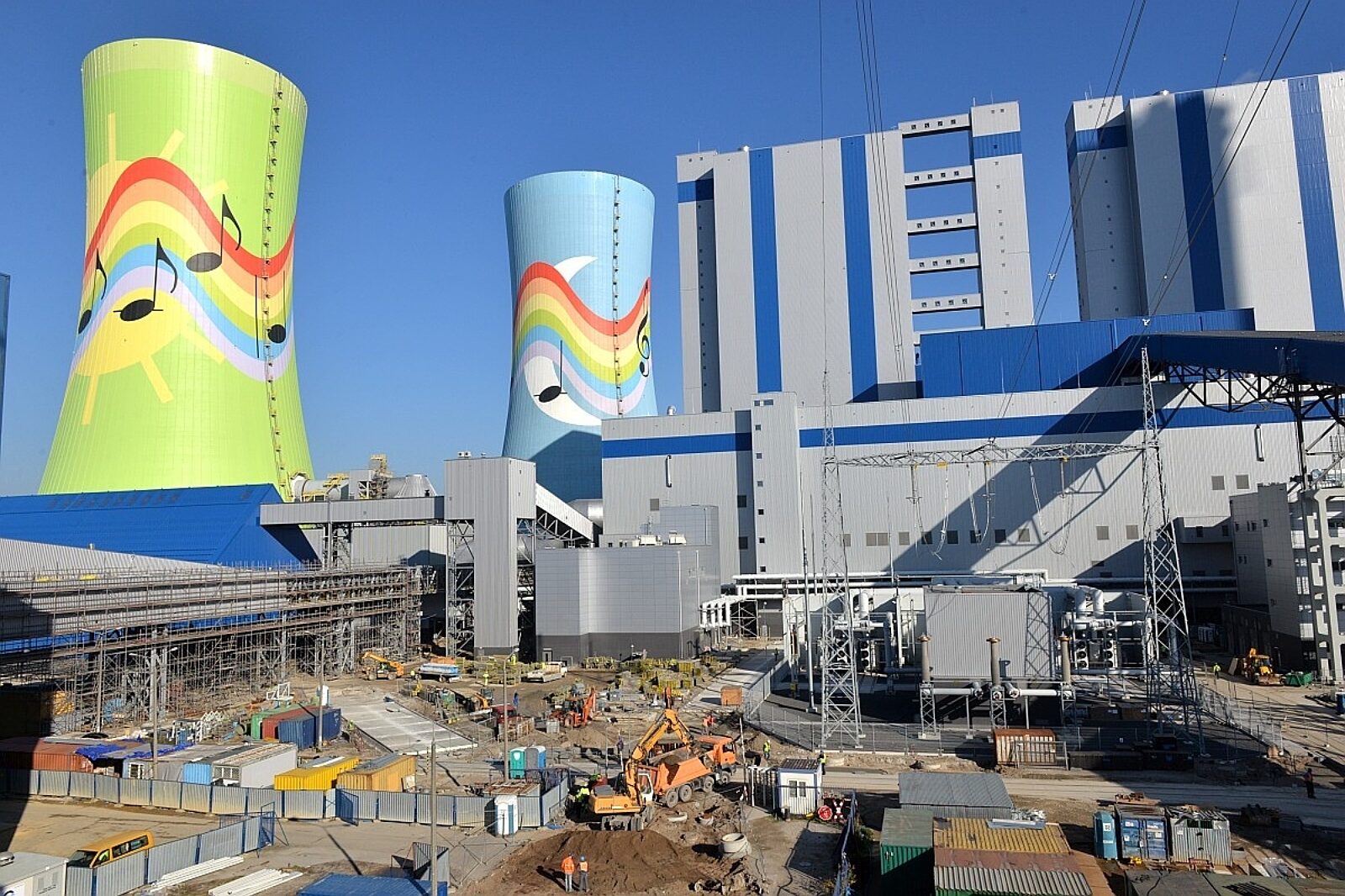

Budowa nowych bloków 5 i 6 na węgiel kamienny w elektrowni Opole (na zdj.) trwała etapami od 2014 r., a wartość inwestycji szacuje się na 11,6 mld zł

fot: PGE GiEK

Prace na budowie bloków 5 i 6 o łącznej mocy 1800 MW w Elektrowni Opole, należącej do spółki PGE Górnictwo i Energetyka Konwencjonalna z Grupy Kapitałowej PGE, wchodzą w finalną fazę realizacji. Zaawansowanie budowy wynosi już prawie 95 proc. W środę, 14 listopada, sukcesem zakończyło się pierwsze rozpalenie kotła parowego bloku nr 5 na oleju lekkim - poinformowała portal netTG.pl spółka.

- Tym samym rozpoczął się gorący rozruch jednego z dwóch budowanych bloków energetycznych - potwierdza Sandra Apanasionek, rzecznik prasowy PGE GiEK.

Budowa nowych bloków w Elektrowni Opole to największa inwestycja infrastrukturalna w Polsce po 1989 r. Po jej zakończeniu, opolska elektrownia uplasuje się w czołówce najnowocześniejszych elektrowni na świecie. Zwiększy się także jej rola w gwarantowaniu bezpieczeństwa energetycznego kraju. Po oddaniu nowych jednostek Elektrownia PGE w Opolu zaspokajać będzie 8 proc. obecnego krajowego zapotrzebowania na energię elektryczną i będzie trzecią co do wielkości polską elektrownią, po Bełchatowie i Kozienicach - podaje PGE GiEK.

Sprawność bloku netto aż 46 proc.
- Budowa dwóch nowoczesnych jednostek to flagowa inwestycja PGE. Jesteśmy dumni, że tak skomplikowany proces, zarówno pod kątem inżynieryjnym, jak i projektowym, powoli dobiega końca i możemy pochwalić się kolejnym, zakończonym sukcesem etapem, jakim jest pierwsze rozpalenie kotła. Zastosowanie najnowszych technologii w Elektrowni Opole na blokach 5 i 6 pozwoli na uzyskanie sprawności netto w produkcji energii elektrycznej na poziomie ok. 46 proc. - dużo wyższej od obecnie funkcjonujących w polskiej energetyce - oraz umożliwi znaczące ograniczenie oddziaływania elektrowni na środowisko, w tym redukcję emisji dwutlenku węgla o ok. 20 proc. na jednostkę wyprodukowanej energii. Nowe bloki 5 i 6 w Elektrowni Opole w istotny sposób przyczynią się do realizacji najnowszych celów unijnej polityki energetyczno-klimatycznej, ponieważ będą zastępować jednostki wycofywane w innych elektrowniach, wybudowane w latach sześćdziesiątych i siedemdziesiątych XX w. – mówi Radosław Rasała, p.o. prezesa zarządu PGE Górnictwo i Energetyka Konwencjonalna.

Budowa w etapach od 2014 r.
Przypomnijmy, że inwestycja rozpoczęła się w lutym 2014 r. Od tego momentu wykonano szereg prac budowlanych (zamontowano konstrukcje kotłowni i części ciśnieniowe kotłów obu bloków, konstrukcje maszynowni i płaszcze chłodni kominowych, o wysokości przeszło 185 m). Jednym z ważniejszych etapów był początek 2017 r. Wtedy m.in. posadowiono stojan generatora bloku numer 6 oraz zakończono pomyślnie próbę wodną kotła bloku numer 5. Powiodła się też próba ciśnieniowa rurociągów wysokoprężnych oraz skraplacza bloku numer 5. Pomyślnie wypadły testy i próby odbiorowe urządzeń elektrycznych. Zamontowano turbozespoły dla bloków 5 i 6 i kotły parowe z urządzeniami pomocniczymi, a także elektrofiltry oraz instalację odsiarczania spalin.

Rozpalenie kotła olejem przed podaniem węgla kamiennego
13 listopada 2018 r. nastąpił kolejny istotny etap realizacji inwestycji - pierwsze rozpalenie kotła nr 5, które miało na celu zabezpieczenie przed korozją części ciśnieniowej kotła. Po ustabilizowaniu pracy kotła opalanego olejem lekkim i uzyskaniu warstwy magnetytowej zostanie podane paliwo główne, czyli węgiel kamienny.

Rozpalenie kotła potwierdza jednocześnie wejście w etap gorącego rozruchu bloku nr 5. Zakończy się on synchronizacją turbozespołu nr 5 o mocy 900 MW z systemem elektroenergetycznym kraju.

Przed blokiem m.in. miesięczna próba nieprzerwanej pracy
W kolejnych miesiącach, oprócz niezbędnych pomiarów technicznych, optymalizowania procesu spalania i regulacji układów pomocniczych, zostaną przeprowadzone pomiary gwarancyjne oraz trzydziestodniowa próba nieprzerwanej pracy.
Jest to niezbędne do prawidłowego funkcjonowania wszystkich elementów bloku energetycznego, co pozwoli na przekazanie bloku nr 5 do eksploatacji, które zgodnie z harmonogramem nastąpi do 15 czerwca 2019 r. Zakończenie budowy bloku nr 6 nastąpi cztery miesiące później, tj. 30 września 2019 r.

Inwestycja o wartości 11,6 mld zł realizowana jest przez konsorcjum w składzie: Rafako, Polimex-Mostostal, Mostostal Warszawa oraz GE Power, który jest generalnym projektantem, dostawcą kluczowych urządzeń oraz pełnomocnikiem konsorcjum.

MOŻE CIĘ ZAINTERESOWAĆ

Rząd przyjął projekt nowelizacji specustawy jądrowej

Rada Ministrów przyjęła we wtorek projekt nowelizacji specustawy jądrowej, który ma usprawnić przygotowanie i realizację inwestycji w energetykę jądrową. Projekt przewiduje m.in. uproszczenie procedur administracyjnych, zmiany dotyczące decyzji lokalizacyjnych oraz ułatwienia dla inwestora.

Firma szykuje się do zwolnień. Obejmą nie więcej niż 400 pracowników

Nie więcej niż 400 pracowników mają objąć planowane na lata 2027 - 2029 zwolnienia grupowe w BNP Paribas - poinformował we wtorek bank w raporcie giełdowym.

Enter Air: Turcja i Egipt najpopularniejszymi kierunkami podczas tegorocznych wakacji

Antalya w Turcji oraz egipskie kurorty Hurghada i Marsa Alam były najchętniej wybieranymi kierunkami przez pasażerów Enter Air podczas ostatnich wakacji - poinformowała we wtorek linia. Zainteresowaniem cieszyły się także greckie kurorty, Madera i Wyspy Kanaryjskie popularne również jesienią i zimą.

Na Litwie powstanie 10 nowych elektrowni. Mają zwiększyć odporność na sabotaż

Litwa planuje wybudować 10 nowych elektrowni do 2033 roku, zwiększając swoją moc produkcyjną o 800 megawatów – podał Reuters.
