Nowa farma wiatrowa Energi gotowa do rozruchu

1579265523 farma energa

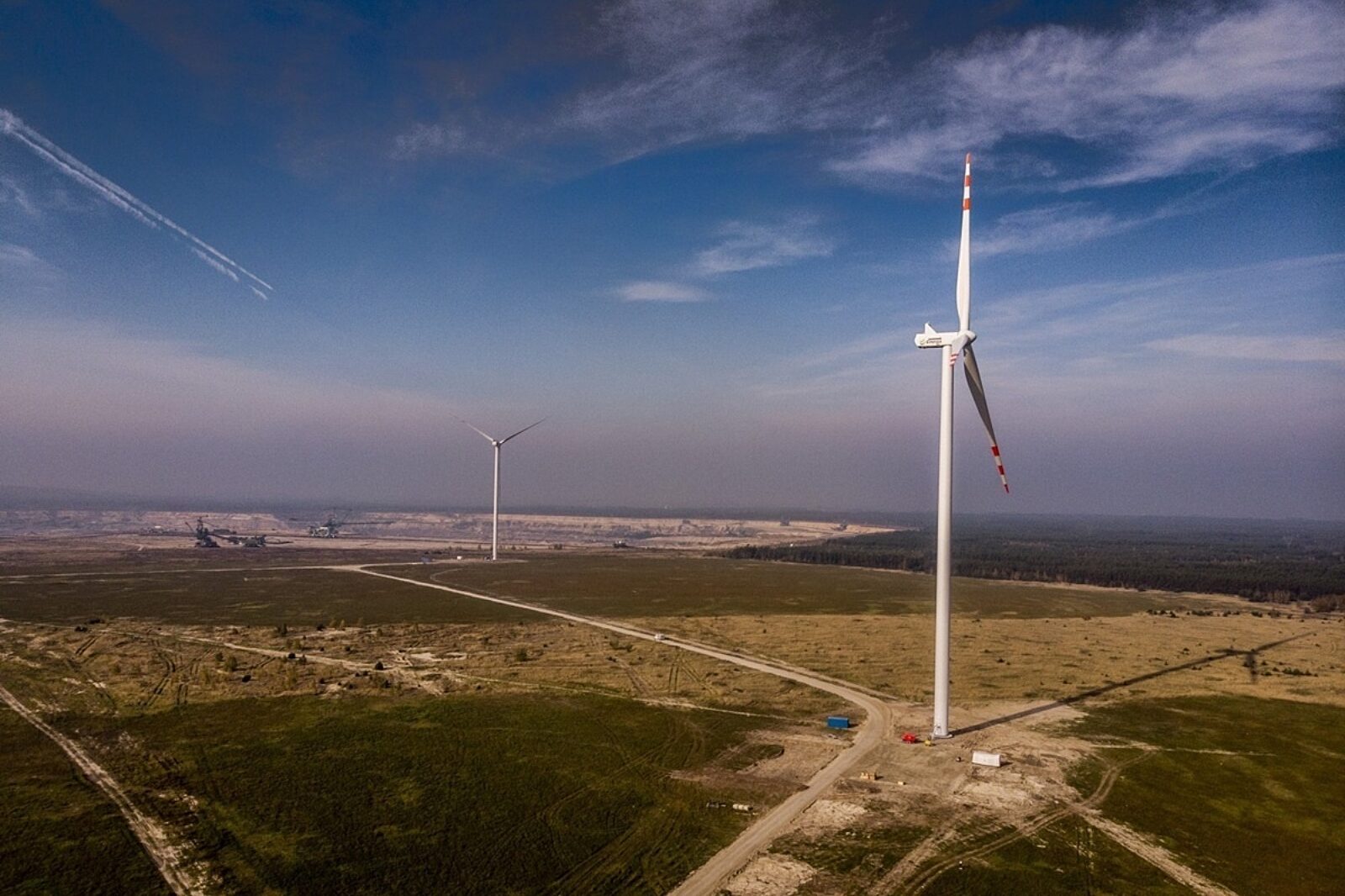

fot: Energa

Farma powstała na terenach zrekultywowanych po kopalni węgla brunatnego Adamów

fot: Energa

Jak poinformowali przedstawiciele Energi, wszystkie turbiny na nowej farmie wiatrowej w Przykonie są już zainstalowane. Zakończono także prace przy budowie linii kablowej średniego napięcia niezbędnej do wyprowadzenia mocy. Wkrótce rozpoczną się testy rozruchowe nowej inwestycji OZE w Grupie Energa. To kolejny krok do dalszego zwiększania udziału OZE w miksie wytwórczym Energi.

Na terenie farmy wiatrowej Przykona (pow. turecki) trwa ostatni etap prac mający na celu przygotowanie inwestycji do testu rozruchowego, zaplanowanego na I kwartał 2020 r. Zakończono instalację ostatniej z dziewięciu turbin wiatrowych oraz budowę linii kablowej średniego napięcia.

Instalacja turbin trwała od października do połowy grudnia 2019 roku. Z uwagi na trudne warunki geologiczne turbiny posadowiono na fundamentach żelbetowych, pod którymi dokonano wzmocnienia podłoża (na podstawie indywidualnych projektów  geotechnicznych). Montaż turbin był uzależniony od panujących warunków atmosferycznych – prace budowlane były wstrzymywane przy gęstej mgle i wietrze wiejącym z prędkością powyżej 10 m/s. W grudniu 2019 zakończono również prace przy budowie linii kablowej średniego napięcia łączącej FW Przykona z GPZ Żuki o długości ok. 11 km. Obecnie trwają prace związane z wyposażaniem budynków rozdzielni w urządzenia elektroenergetyczne.

Zakończenie budowy Farmy Wiatrowej Przykona oraz uzyskanie pozwolenia na użytkowanie planowane jest na drugi kwartał 2020 r. Testy odbędą się w I kwartale br.

W skład Farmy Wiatrowej Przykona wchodzi 9 wiatrowych generatorów energii. Każdy z nich ma zainstalowaną turbinę typu V-126 o mocy 3,45 MW. Wiatraki Energi to jedne z największych aktualnie instalowanych w Polsce. Ich dostawcą jest firma Vestas. Wiatraki mają imponującą wysokość: 117 m - do piasty turbiny natomiast długość łopaty wynosi 63 m. W najwyższym punkcie, wiatraki osiągają wysokość ok. 180 m nad poziomem terenu.

Moc zainstalowana wyniesie 31,05 MW, a roczna produkcja energii elektrycznej szacowana jest na ok. 75 GWh. Nowa inwestycja Grupy Energa w grudniu 2019 r. wygrała aukcję OZE ogłoszoną przez URE.

Nowa farma powstała na terenach zrekultywowanych po kopalni węgla w Gminie Przykona (pow. turecki). Tam także powstaje także kolejna inwestycja Energi -  farma fotowoltaiczna PV Gryf o mocy 19,83 MWe.

Inwestycje zlokalizowane są na terenach poeksploatacyjnych kopalni węgla brunatnego Adamów. Działalność Grupy Energa doskonale wpisuje się w rewitalizację wspomnianego obszaru. Dzięki tym przedsięwzięciom tereny poprzemysłowe zmieniają się w obszar produkcji zielonej energii. Nowa farma wiatrowa została zaprojektowana w oparciu o najnowsze dostępne technologie przy zachowaniu najwyższego stopnia bezpieczeństwa obsługi.



MOŻE CIĘ ZAINTERESOWAĆ

W Katowice Airport w lipcu ponad milion pasażerów

Ponad 1 mln pasażerów obsłużyło w lipcu 2026 r. katowickie lotnisko. To o ponad 70 tys. osób więcej, niż w lipcu ub. roku oraz pierwsze przekroczenie wartości miliona pasażerów w tym porcie lotniczym w ciągu jednego miesiąca.

Za zakupy zapłacisz więcej

W lipcu br. ceny żywności i innych produktów codziennego użytku w sklepach wzrosły średnio o 1,9 proc. rok do roku - wynika z badania UCE Research i Uniwersytetu WSB Merito. Eksperci zwracają uwagę, że dynamika cen spada, ale jest duże prawdopodobieństwo zmiany tego trendu.

Naprawa szkód górniczych w korycie Imielanki. PGG czyści i udrażnia ciek w Chełmie Śląskim

Na terenie Gminy Chełm Śląski trwają roboty naprawcze w korycie cieku Imielanka, prowadzone przez Polską Grupę Górniczą w ramach usuwania szkód górniczych. Inwestycja, realizowana we współpracy z Wodami Polskimi, ma poprawić drożność cieku i zwiększyć bezpieczeństwo mieszkańców.

Utrata płynności, restrukturyzacja, pożyczka ratunkowa. Jak firmy wychodzą z kryzysu finansowego i co decyduje o tym, czy im się uda?

Firma może być rentowna i jednocześnie stanąć na skraju utraty płynności finansowej. Może mieć portfel kontraktów wartych setki milionów i nie mieć czym zapłacić faktur w tym miesiącu. Może wykazywać zysk w raporcie rocznym i nie mieć środków na obsługę bieżącego zadłużenia. To jeden z najczęstszych mechanizmów kryzysów finansowych w dużych spółkach przemysłowych. W 2026 roku doświadczyły go firmy dobrze znane czytelnikom tego portalu. Zastanawianie się jak do tego doszło to temat na osobną rozmowę. Ważniejsze jest jednak jakie narzędzia finansowe pozwalają firmie z takiego kryzysu wyjść i co decyduje o tym, czy próba się powiedzie?
