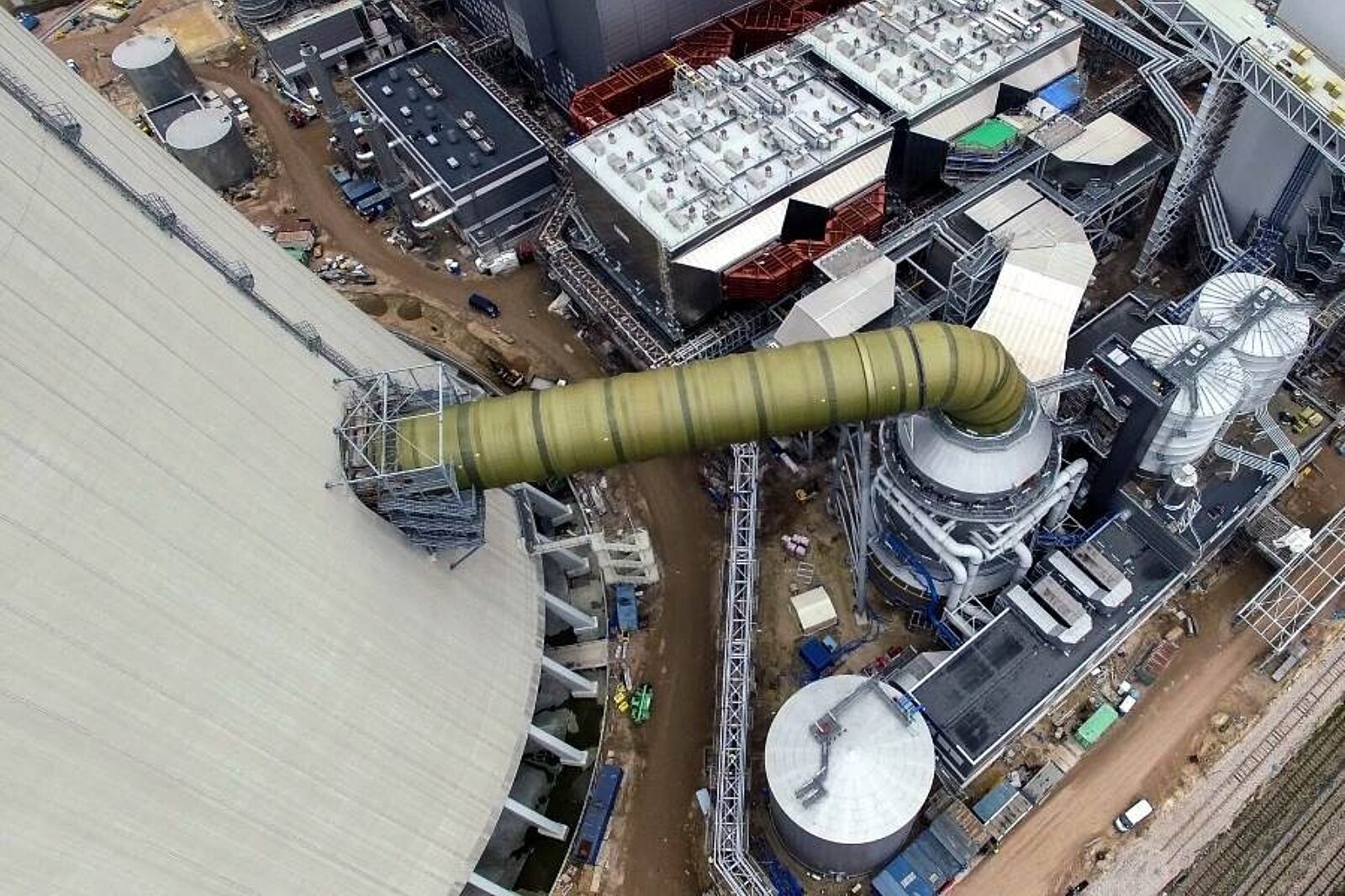

Budowa bloku węglowego w Kozienicach na finiszu

1489994902 06 kozienice ew k3

fot: Enea

W szczytowym momencie (gdy budowano chłodnię wyższą od piramidy Cheopsa, stumetrowej wysokości pylony komunikacyjne kotłowni, wzmocniono grunt pod fundamenty bloku, wbijając weń bez mała 2 tys. pali o długości do 24 m itd.) na placu budowy pracowało 2,4 tys. ludzi

fot: Enea

Wielu takich inwestycji nie mamy: Opole, Łagisza, Jaworzno, Kozienice. A przecież udział węgla w produkcji energii elektrycznej wynosi ok. 87 proc., z czego lwia część wytwarzana jest z węgla kamiennego. Budujemy nowe bloki energetyczne na węgiel kamienny i brunatny, by uzupełnić spadki mocy, które wynikną z konieczności wyłączania lub ograniczania w eksploatacji tych przestarzałych. Inwestycja Enei Wytwarzanie w Świerżach Górnych k. Kozienic, w największej elektrowni w Polsce zasilanej węglem kamiennym, przede wszystkim z tego powodu jawi się jako strategiczna.

Planowo miało być tak, że budowa bloku o mocy 1075 MW (konstrukcja Hitachi Power Systems, realizowana do społu przez ten koncern i Polimex-Mostostal) o wartości ponad 5 mld zł (wg pierwotnego kosztorysu), zostanie zakończona w lipcu tego roku roku. Obecnie spółka podaje, że blok 1075 MW oddany zostanie do użytku 19 grudnia 2017 r.

O tym, co działo się niedawno na placu budowy i co będzie działo się wkrótce, informuje Piotr Kutkowski, doradca zarządu spółki Enea Wytwarzanie oraz jej rzecznik prasowy:

- Budowa bloku 1075 MW wkracza w fazę rozruchu poszczególnych układów technologicznych. W pierwszym kwartale 2017 r. rozruchowi podlegać będą układy: nawęglania, przygotowania wody, sprężonego powietrza. Na przełomie marca i kwietnia planowane jest chemiczne czyszczenie kotła, które umożliwi rozpalenie kotła na węglu. Realizacja budowy bloku 1075 MW w Enea Wytwarzanie, która jest kluczową dla spółki inwestycją, przebiega zgodnie z przyjętym w grudniu 2016 r. harmonogramem. Stan zaawansowania wynosi obecnie 95 procent

Na miarę piramid
Przypomnijmy, że kontrakt z konsorcjum na budowę bloku podpisano 21 września 2012 r. Pierwszą łopatę na placu budowy wbito 29 października 2012 r., a kamień węgielny wmurowano 21 listopada tego samego roku. TG i portal górniczy nettg.pl na bieżąco informowały o postępie prac. Dwukrotnie byliśmy na placu budowy. W szczytowym momencie (gdy budowano chłodnię wyższą od piramidy Cheopsa, stumetrowej wysokości pylony komunikacyjne kotłowni, wzmocniono grunt pod fundamenty bloku, wbijając weń bez mała 2 tys. pali o długości do 24 m itd.) na placu budowy pracowało 2,4 tys. ludzi.

W 2016 r. doszło do opóźnienia. „Propozycja przesunięcia terminu zakończenia realizacji inwestycji wynika ze wskazanych przez konsorcjum kwestii techniczno-organizacyjnych” - podała w sierpniu ub.r. Enea. Mimo tego zeszły rok był bardzo ważny dla budowy.

W marcu 2016 r. przeprowadzono z wynikiem pozytywnym próbę ciśnieniową kotła. Potwierdzona została poprawność montażowa części ciśnieniowej kotła, dla zrealizowania którego wykonano ponad 60 tys. połączeń spawanych. Można było rozpocząć prace w zakresie systemów pomocniczych kotła.

W czerwcu wspólnie z PSE SA przeprowadzono pomyślnie tzw. pierwsze podanie napięcia z sieci napowietrznej 110 kV na transformator rezerwowo-rozruchowy bloku. To oznacza, że jest już możliwość zasilania układów własnych bloku i otwiera się droga do rozpoczęcia rozruchów poszczególnych systemów technologicznych.

- W czerwcu 2016 r. ukończono montaż mechaniczny elektrofiltrów, w sierpniu zakończono montaż konstrukcji stalowej mostu skośnego nawęglania, łączącego place węglowe z budynkiem kotłowni, zaś w październiku wykonano połączenie i centrowanie części turbozespołu – przypomina Piotr Kutkowski.

Turbiny pokręcą dłużej
Elektrownia Kozienice swoje lata ma, więc by całość współgrała, nie wystarczy wybudować nowy blok. Trzeba również zmodernizować istniejące. Ten proces rozpoczęto 2 stycznia. I – zgodnie z planem – ma być zakończony 18 lipca 2017 r.

Tak wynika z umowy, którą Enea Wytwarzanie podpisała z GE Power 2 grudnia zeszłego roku. Wartość kontraktu na wykonanie modernizacji turbozespołów 9 i 10 o mocy 560 MW opiewa na 65,5 mln zł netto. Prace modernizacyjne bloku nr 9 potrwają od maja do grudnia br. Natomiast modernizacja bloku nr 10 przeprowadzona zostanie od stycznia do maja roku 2018.

Kolejny kontrakt na kwotę 4,9 mln zł netto podpisano z firmą EthosEnergy. Tyle będzie kosztować modernizacja turbiny bloków numer 3 (o mocy 225 MW) i nr 8 (o mocy 228 MW). Wymienione zostaną, zgodnie z zaleceniem producenta, łopatki turbiny, przeprowadzone zostaną kontrole i korekty linii wałów, przeglądy łożysk i innych elementów turbozespołów. Dodatkowo w bloku nr 8 wymieniony będzie na nowy elektroniczny regulator turbiny zintegrowany z blokowym systemem sterowania DCS oraz stojan generatora. Dzięki tym zabiegom wydłuży się czas bezawaryjnej i bezpiecznej eksploatacji turbin. Poprawiony zostanie stan dynamiczny turbozespołów. Termin przeprowadzenia inwestycji zaplanowano na okres od 2 stycznia do 18 lipca 2017 r.

Po tym, gdy zakończona zostanie główna inwestycja oraz towarzyszące jej remonty istniejącej infrastruktury produkcyjnej, Kozienice będą nie tylko największą w Polsce elektrownią produkującą energię z węgla kamiennego, ale także najnowocześniejszą.



MOŻE CIĘ ZAINTERESOWAĆ

Rekordowy sierpień i wakacje w Katowice Airport, przez dwa miesiące ponad 2 mln podróżnych

Sierpień br. był najlepszym miesiącem w historii przewozów pasażerskich lotniska w Pyrzowicach, które w tym czasie obsłużyło ponad milion podróżnych. Rekordowe okazały się również całe wakacje - w tym czasie z podkatowickiego portu skorzystało blisko 2,1 mln osób.

Grzegorz Wrona: Odpowiedzialna transformacja wymaga aktywnego właściciela

Transformacja polskiego górnictwa nie jest procesem, który rozpoczął się dziś. Kierunek zmian został wyznaczony już kilka lat temu wraz z podpisaniem w 2021 roku Umowy Społecznej dotyczącej transformacji sektora górnictwa węgla kamiennego. Dokument ten określił harmonogram funkcjonowania poszczególnych kopalń do 2049 roku i stworzył podstawy do prowadzenia zmian w sposób przewidywalny zarówno dla pracowników, jak i całej gospodarki - podkreśla Grzegorz Wrona, wiceminister aktywów państwowych.

Wielki finał „Ekoprzedszkolaka 2026”. 75 przedszkoli z dotacjami na zielone przestrzenie

Wojewódzki Fundusz Ochrony Środowiska i Gospodarki Wodnej (WFOŚiGW) w Katowicach podsumował pierwszą, pilotażową edycję konkursu „Ekoprzedszkolak”. Do projektu zgłosiło się 141 placówek, a dofinansowanie otrzymało 75 przedszkoli samorządowych z całego województwa śląskiego.

Spółki amunicyjne Grupy PGZ i Nitroerg łączą siły. Chodzi o materiały wybuchowe i środki bojowe

Polska Grupa Zbrojeniowa wraz ze spółkami Mesko, Zakładami Metalowymi „Dezamet”, Zakładami Chemicznymi „Nitro-Chem”, Bydgoskimi Zakładami Elektromechanicznymi „Belma” , Zakładami Produkcji Specjalnej „Gamrat” sp. z o.o. oraz Nitroerg, spółka należąca do Grupy KGHM zawarły Porozumienie o współpracy, którego celem jest rozwój krajowych kompetencji w obszarze środków strzałowych, materiałów wybuchowych oraz technologii pirotechnicznych na potrzeby bezpieczeństwa i obronności państwa.
