Białogard: powstały dwie elektrownie wiatrowe

fot: ARC

Rozruch technologiczny turbin rozpocznie się pod koniec lutego

fot: ARC

W okolicach Góry Kościernickiej w Gminie Białogard (woj. zachodniopomorskie) stanęły dwie turbiny wiatrowe. Każda z nich już wkrótce będzie wytwarzała prąd o mocy 2,5 MW. Projekt jest współfinansowany przez Unię Europejską z Europejskiego Funduszu Rozwoju Regionalnego oraz budżetu Państwa w ramach Regionalnego Programu Operacyjnego Województwa Zachodniopomorskiego na lata 2007-2013 - poinformowała portal górniczy nettg.pl Kamila Jankowska z Smart Media Sp. z o.o.

Inwestorem odpowiedzialnym za powstanie elektrowni jest firma Contino Białogard Sp. z o. o. należąca do Contino Wind Group.

Prace budowlane rozpoczęły się jesienią 2012 r. W pierwszej kolejności powstały drogi dojazdowe do obu turbin.

- Pod koniec października, dzięki sprzyjającej pogodzie, zabetonowano fundamenty. W połowie listopada zakończył się montaż linii średniego napięcia. Następnie inwestor dokonał przebudowy dwóch rond w Białogardzie, które znajdowały się na trasie przejazdu elementów składowych turbin. Ze względu na ich gabaryty, konieczne było poszerzenie skrzyżowań. W ciągu najbliższych dwóch tygodni inwestor przywróci do pierwotnego stanu infrastrukturę naruszoną podczas transportu. W ostatnim tygodniu stycznia, kiedy wszystkie komponenty były już na miejscu, rozpoczął się montaż wiatraków - wyjaśnia Kamila Jankowska.

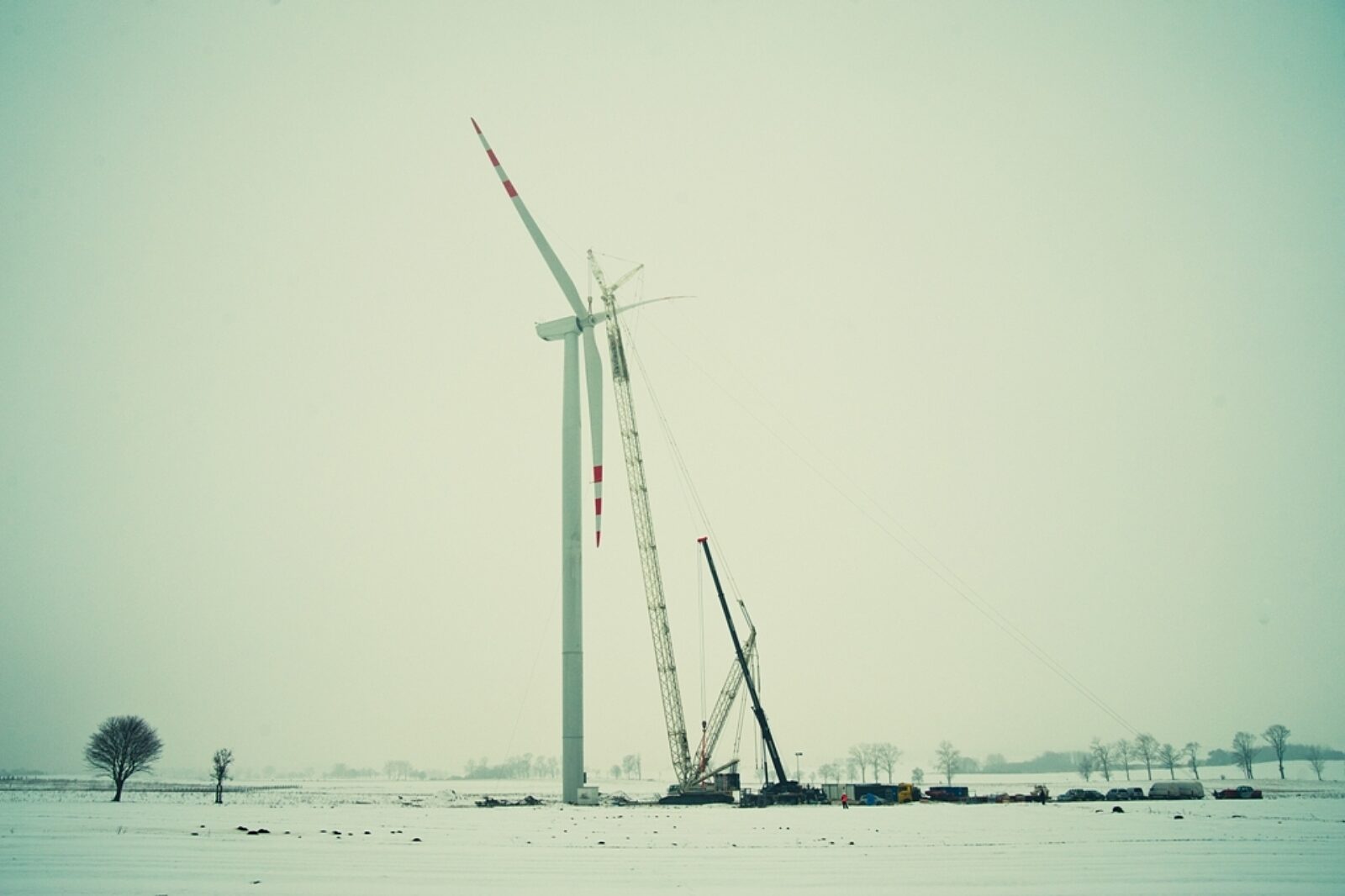

W pierwszej kolejności na fundamencie, z pomocą dwóch ponad stumetrowych dźwigów, montowane były poszczególne sekcje wieży. Następnie na szczycie umieszczono gondolę, która stanowi serce turbiny, gdyż to w niej znajduje się generator, przekształcający energię wiatru na energię elektryczną, przesyłaną dalej za pośrednictwem infrastruktury elektroenergetycznej do odbiorców końcowych. Najbardziej spektakularnym momentem montażu było wznoszenie rotora. Trzy łopaty zostały najpierw skompletowane na ziemi z piastą wirnika, a następnie uniesione na wysokość 100 m i połączone z wieżą.

W ciągu najbliższych tygodni maszyny będą przygotowywane do przyłączenia do sieci elektroenergetycznej. Rozruch technologiczny turbin rozpocznie się pod koniec lutego, a prąd do sieci popłynie już w marcu. Z tytułu podatku od nieruchomości od lokalizacji dwóch turbin do budżetów Miasta i Gminy Białogard co roku wpływać będzie kwota 200 000 zł.

MOŻE CIĘ ZAINTERESOWAĆ

1755950522 pelczynska

Pełczyńska-Nałęcz: Podpisałam ostatni, dziewiąty wniosek z KPO

Minister funduszy i polityki regionalnej Katarzyna Pełczyńska-Nałęcz poinformowała w środę, że podpisała ostatni, dziewiąty wniosek o płatność z Krajowego Planu Odbudowy, a jego wartość wynosi 55 mld zł.

Celem Programu Naprawczego - odbudowa pozycji gotówkowej i konkurencyjności JSW

Głównym celem Programu Naprawczego Jastrzębskiej Spółki Węglowej na lata 2026-35 w horyzoncie krótkoterminowym jest odbudowa pozycji gotówkowej i konkurencyjności spółki - zaakcentował w środę wiceprezes JSW ds. rozwoju Tomasz Gawlik. - Celem długoterminowym jest uzyskanie rentowności i konkurencyjności, która pozwoli nam stabilnie funkcjonować w koniunkturalnym otoczeniu, ale też pozwoli być stabilnym pracodawcą, zapewniając miejsca pracy i umożliwiając rozwój naszym pracownikom - dodał wiceprezes.

Za dalszy wzrost inflacji we wrześniu odpowiadają przede wszystkim ceny paliw

Za dalszy wzrost inflacji we wrześniu odpowiadają przede wszystkim ceny paliw - zauważyli w komentarzu do środowych danych GUS ekonomiści banku ING. Ich zdaniem perspektywy inflacyjne pogarszają się. W środę Główny Urząd Statystyczny podał w szybkim szacunku, że ceny towarów i usług konsumpcyjnych we wrześniu 2026 r. wzrosły rdr o 4,0 proc., wobec 3,4 proc. w sierpniu, a w porównaniu z ub. miesiącem wzrosły o 0,7 proc.

Na koniec roku liczba pracowników JSW spadnie poniżej 16 tysięcy

Na koniec 2026 r. liczba pracowników Jastrzębskiej Spółki Węglowej spadnie poniżej 16 tys. - potwierdziły w środę władze spółki. Jeszcze na koniec ubiegłego roku w JSW pracowało blisko 20,5 tys. osób.
